La obra comenzada en Febrero de 2018 en la Autopista Ruta Nacional N? 19, de 9,8 kil?metros de longitud, se extiende en el tramo de Piquill?n ?Estaci?n de Peaje. Se prev? que la obra ser? finalizada en Marzo de 2019.

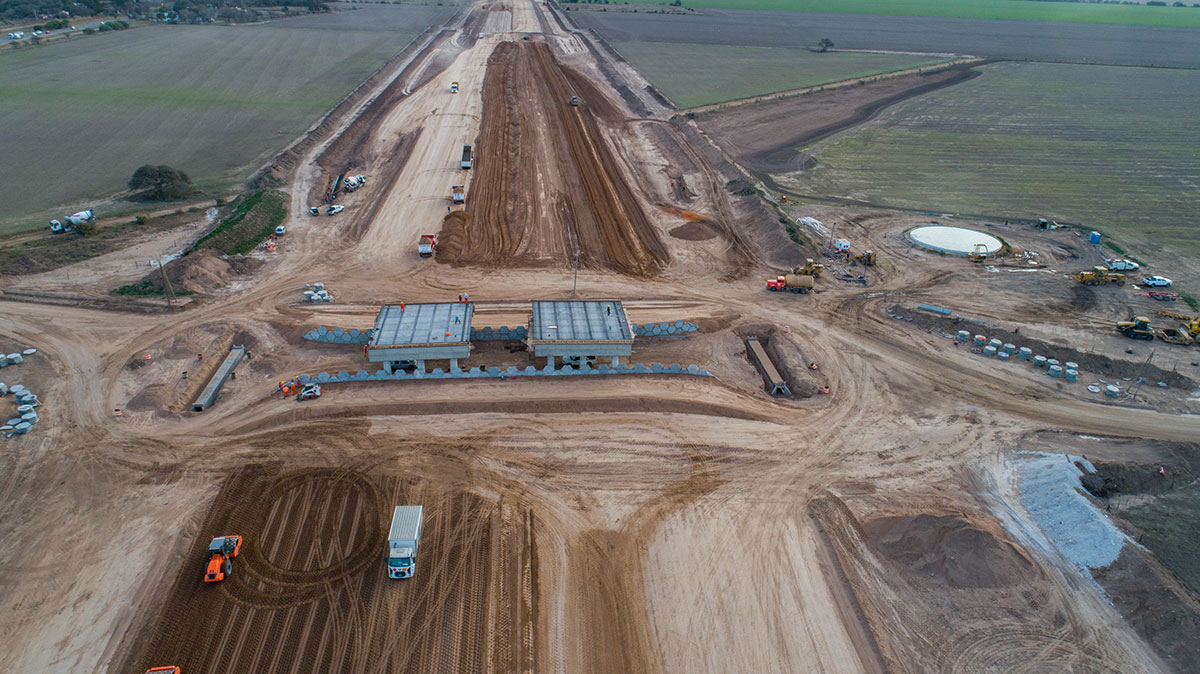

Estado General de Avance

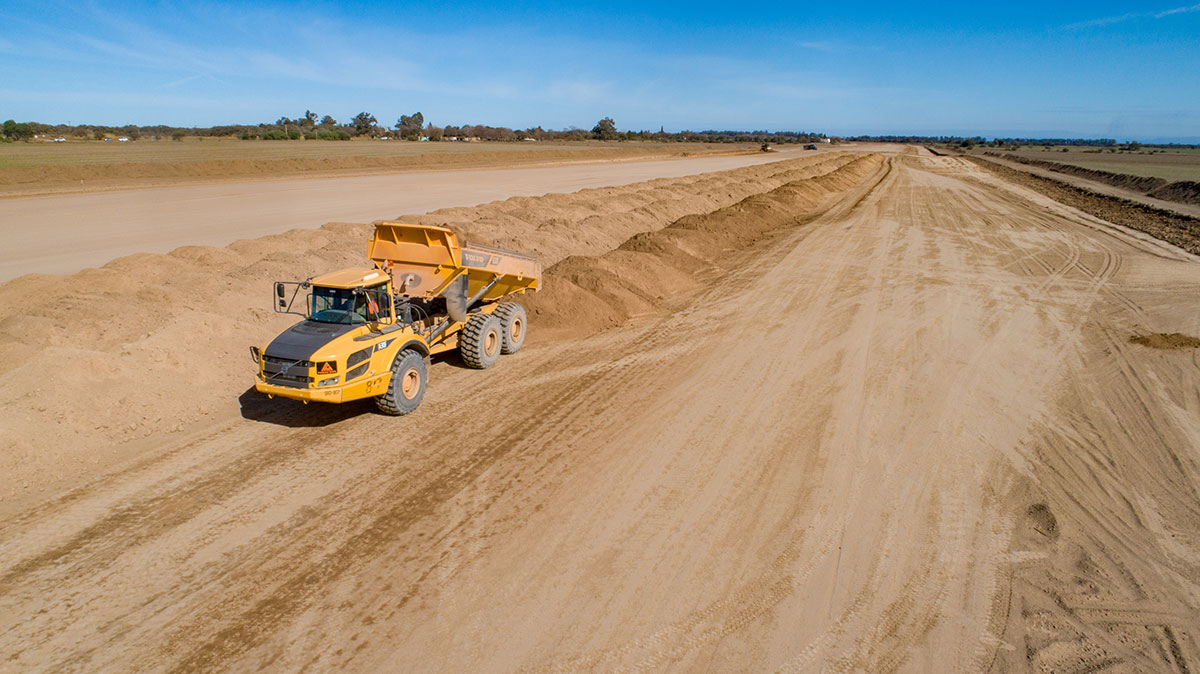

  • Terrapl?n: se encuentra ejecutado el total del terrapl?n de calzadas principales (500.000m3).
  • Calzada principal derecha: se ejecutaron m?s de 6km de base negra. Se prev? finalizar con las 3 capas de mezcla asf?ltica en el mes de diciembre, para realizar una primera habilitaci?n parcial de la obra.
  • Calzada principal izquierda: se encuentra a nivel de sub base granular. Se prev? su habilitaci?n en marzo 2019.
  • Otras tareas: se comenzar?n las tareas de se?alizaci?n vertical y horizontal de la calzada principal derecha, la colocaci?n de defensas met?licas, el revestimiento con c?sped del terrapl?n del acceso al paraje km. 691 y la realizaci?n de forestaci?n para completar de esta manera un corredor amigable con el ambiente.

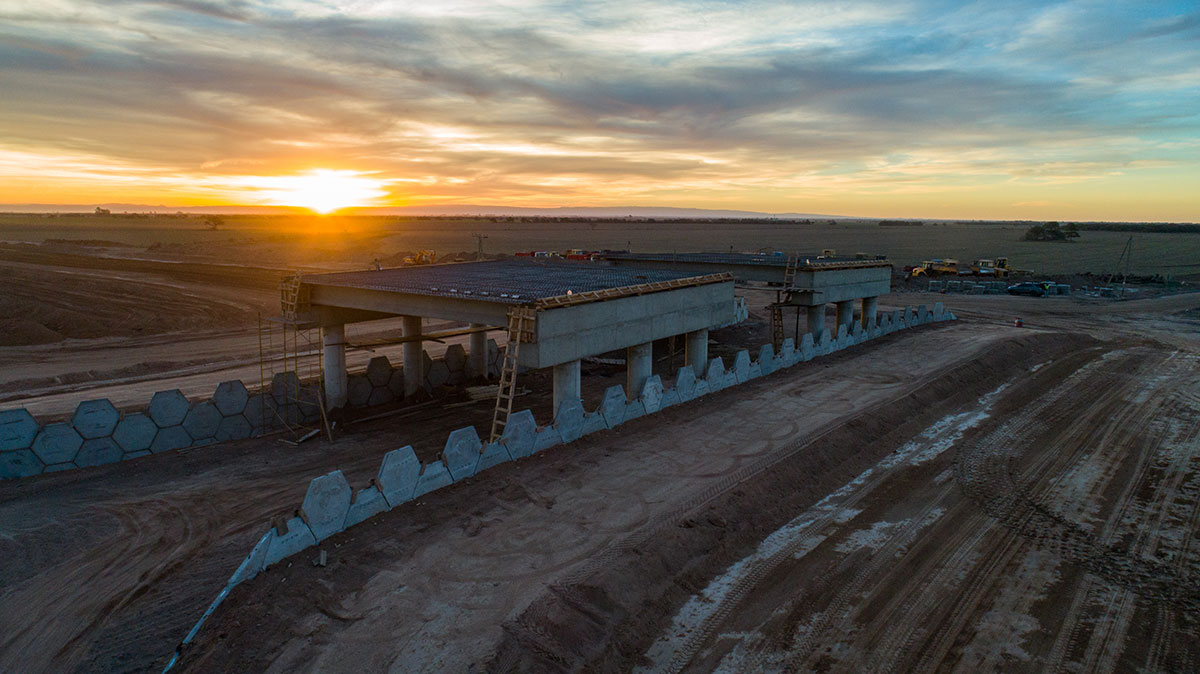

Distribuidor Tipo Diamante

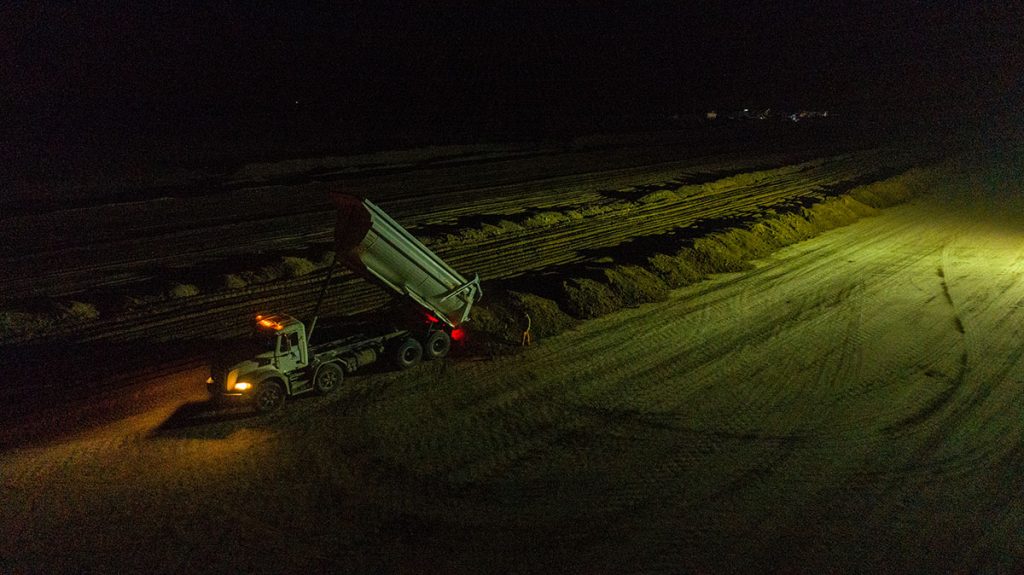

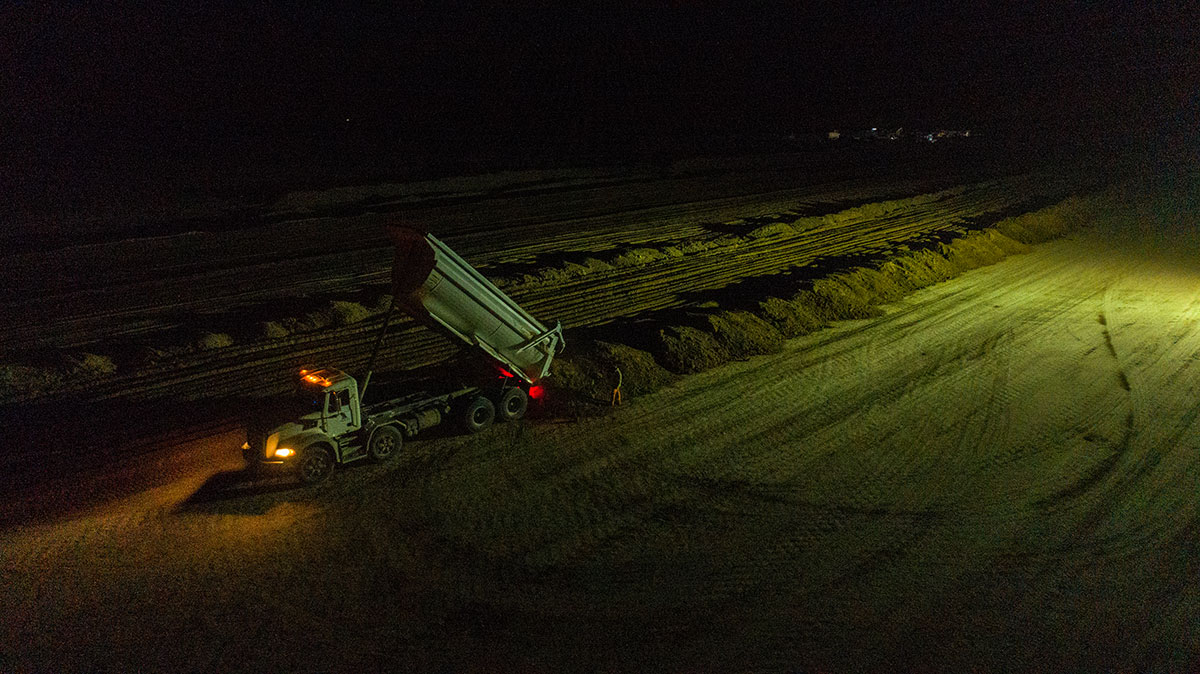

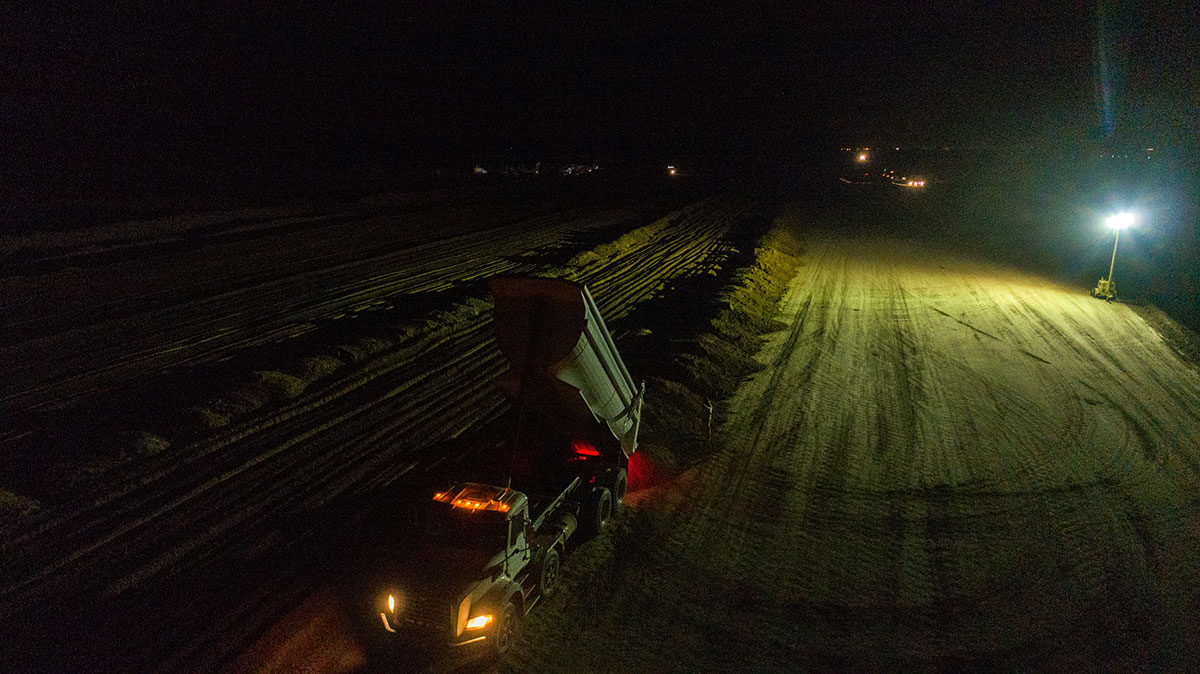

  • Terrapl?n: se ejecutaron 280.000 m3?de terrapl?n del acceso en los meses de agosto y septiembre, con una producci?n promedio de 6.000 m3/d?a. Trabajando turnos extendidos.
  • Tierra retenida: se ejecutaron 1.000 m3?en un plazo de 45 d?as acompa?ando el avance del terrapl?n.

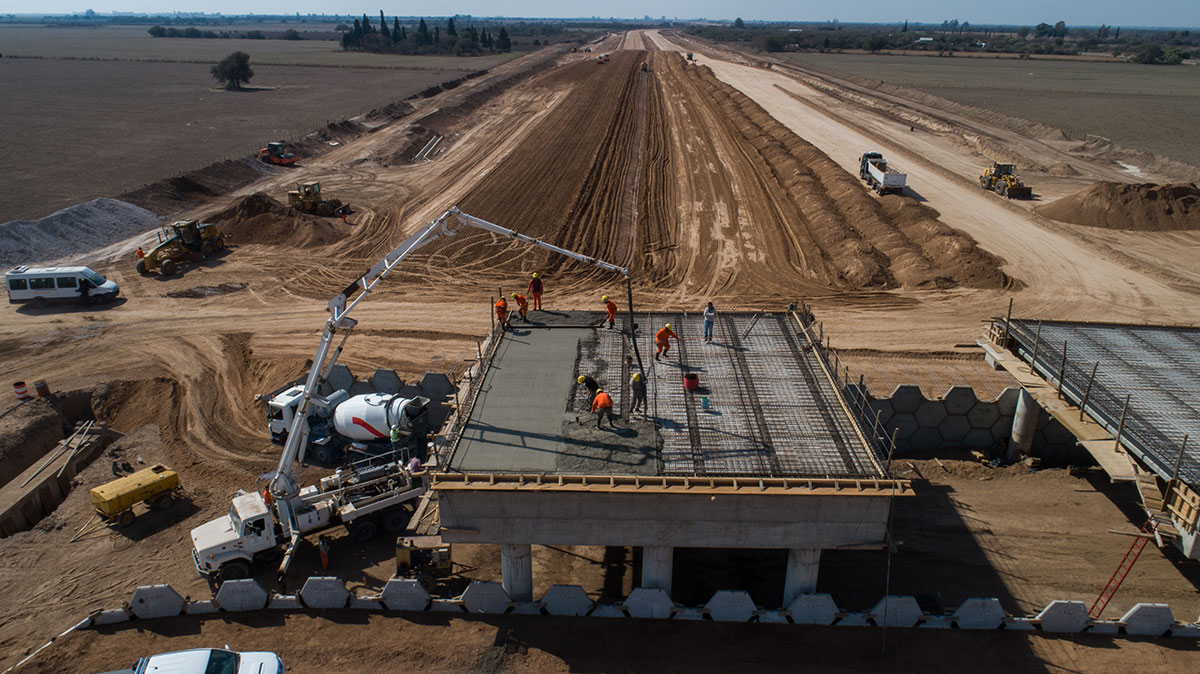

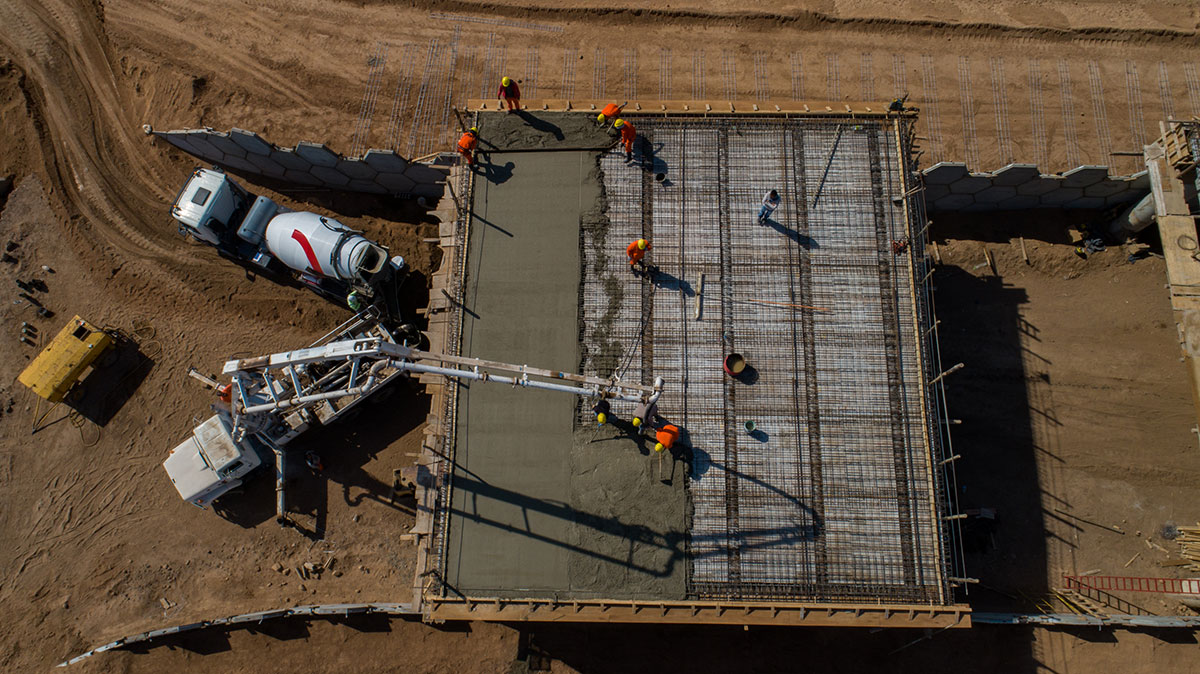

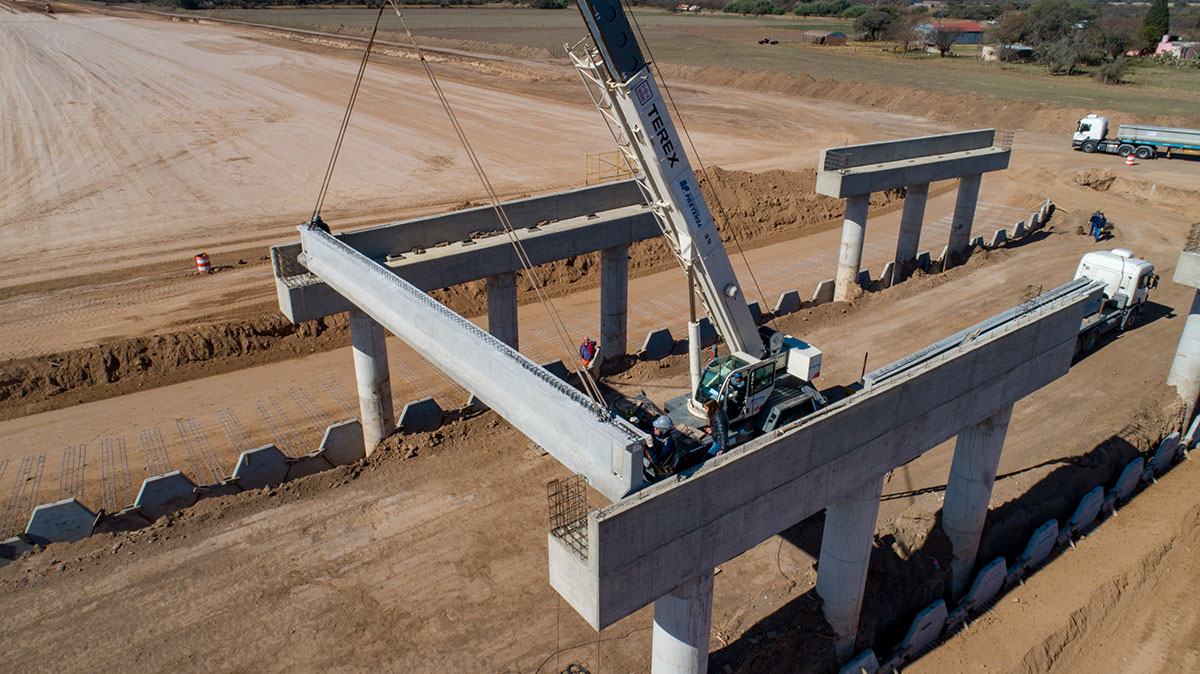

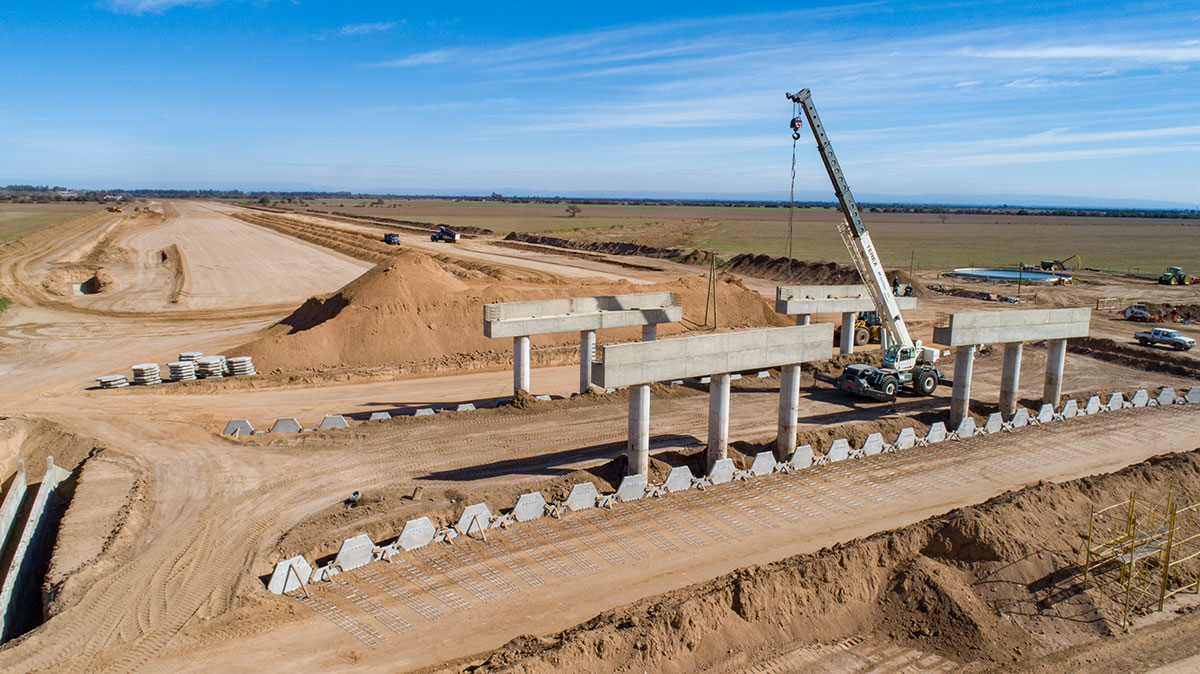

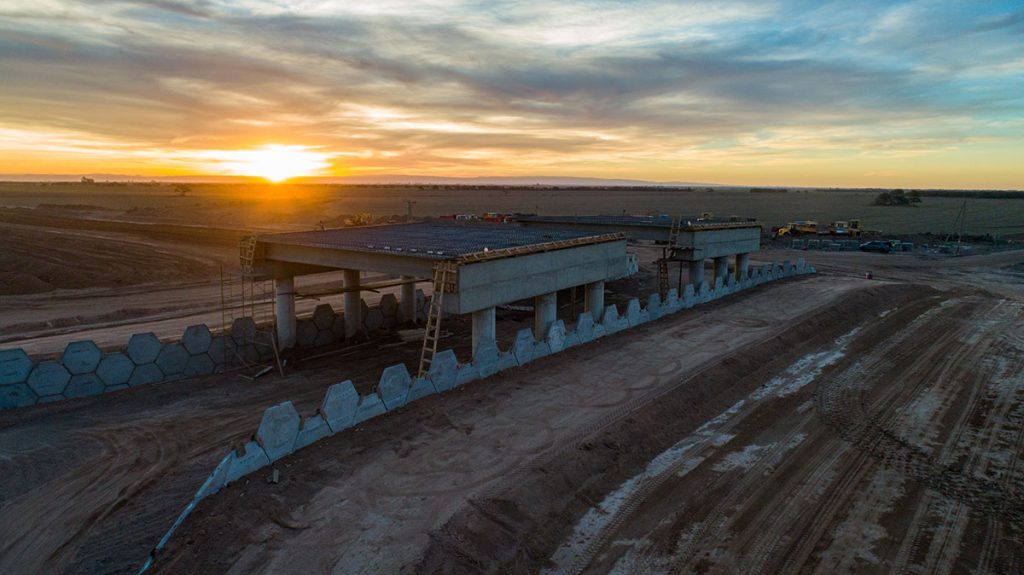

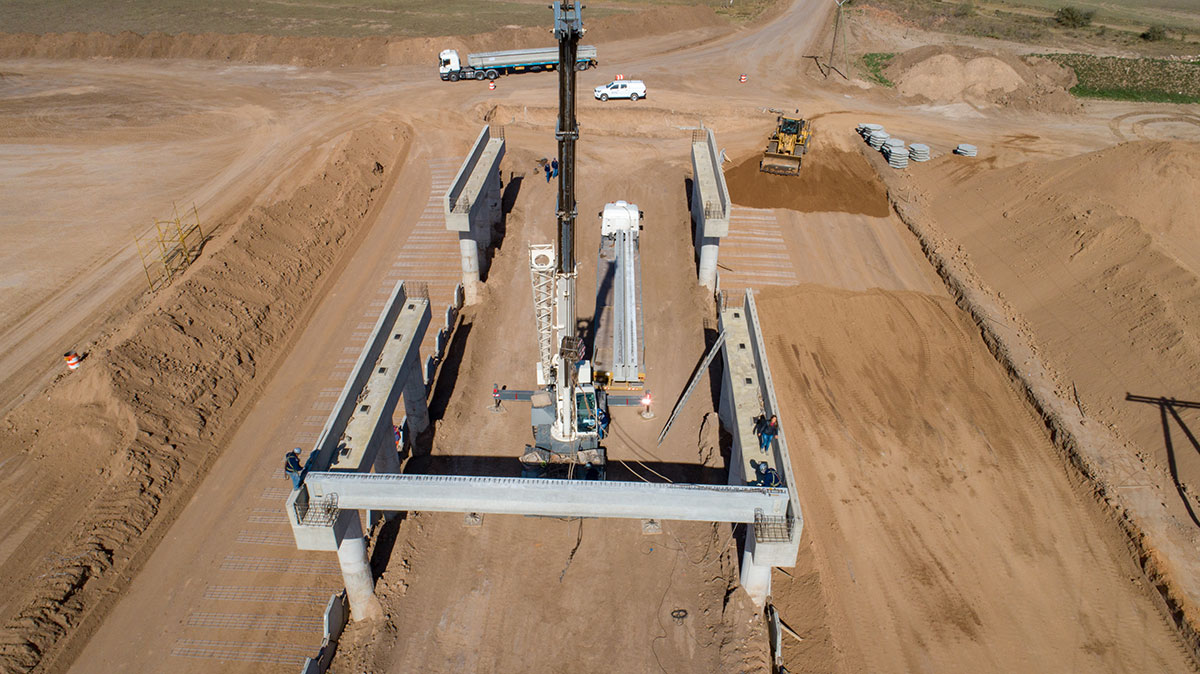

  • Estructura de hormig?n: se ejecutaron m?s de 600 m3?de hormig?n estructural (pilotes, estribos, vigas pre tensadas, tableros, losas de aproximaci?n)
