La obra comenzada en?Junio de 2017 en la Autopista Ruta Nacional N? 19 – Variante Montecristo, es de?8,7 kil?metros de longitud. Se prev? que la obra ser? finalizada en?Junio de 2019.
Estado general de avance

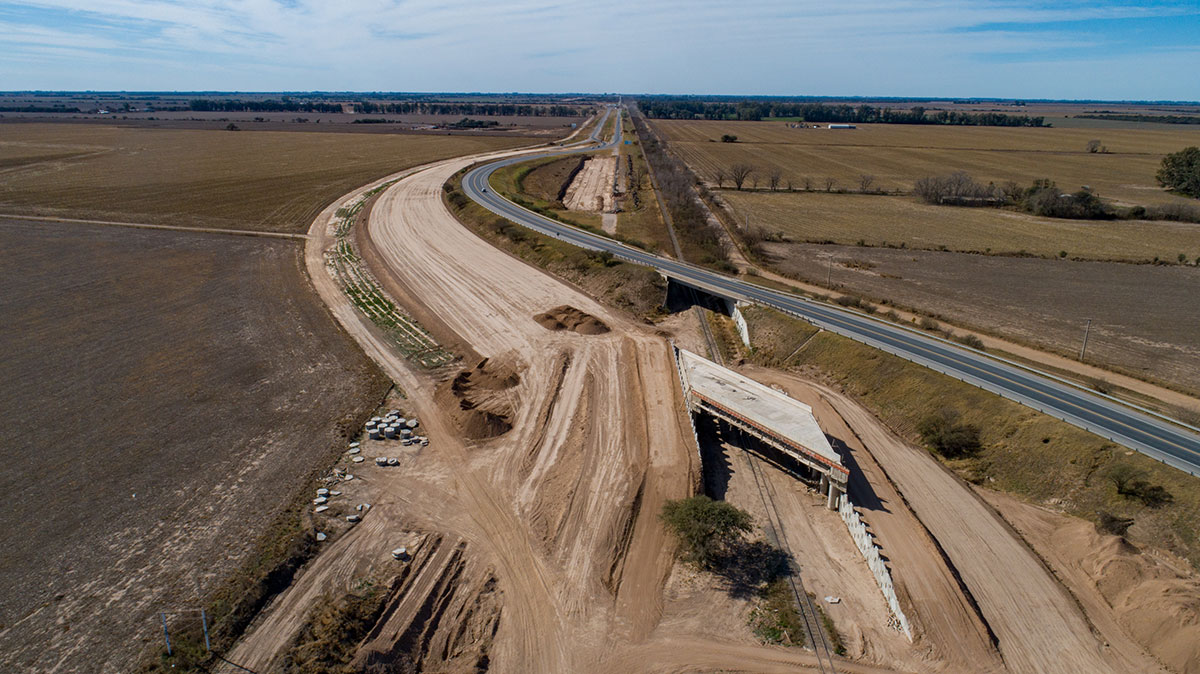

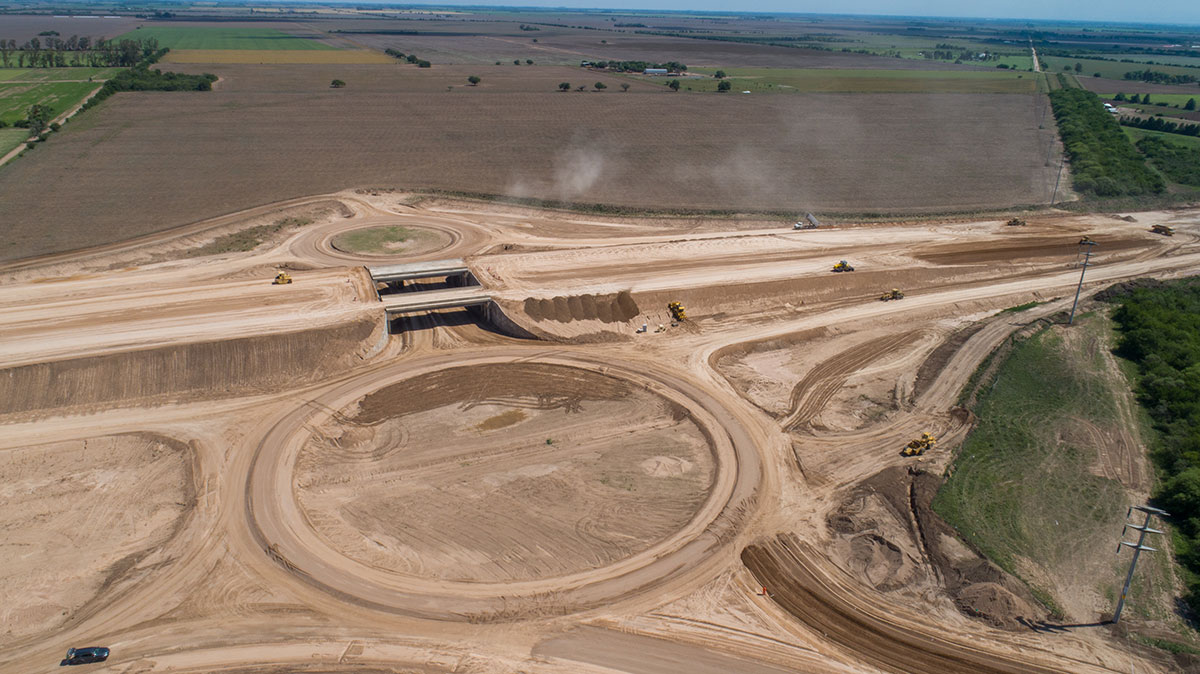

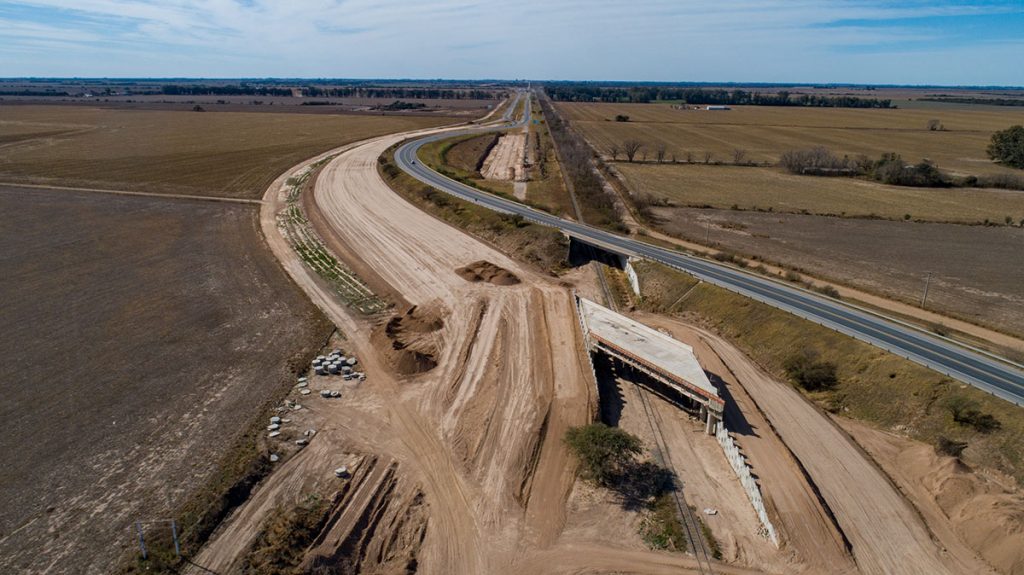

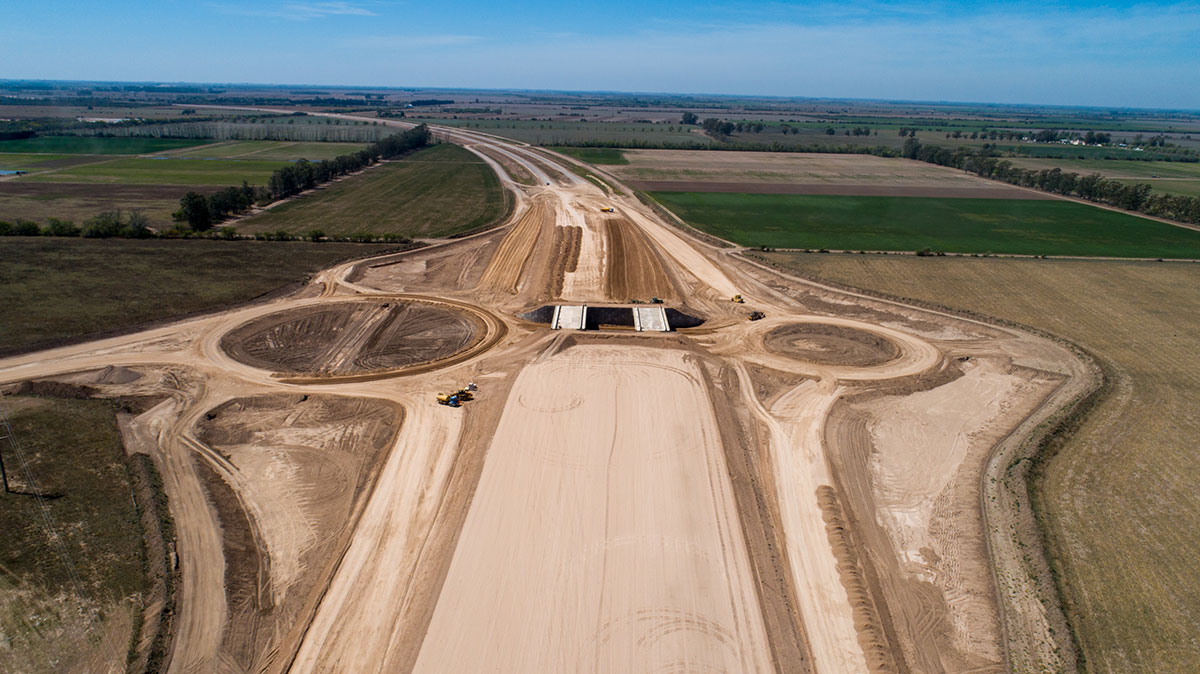

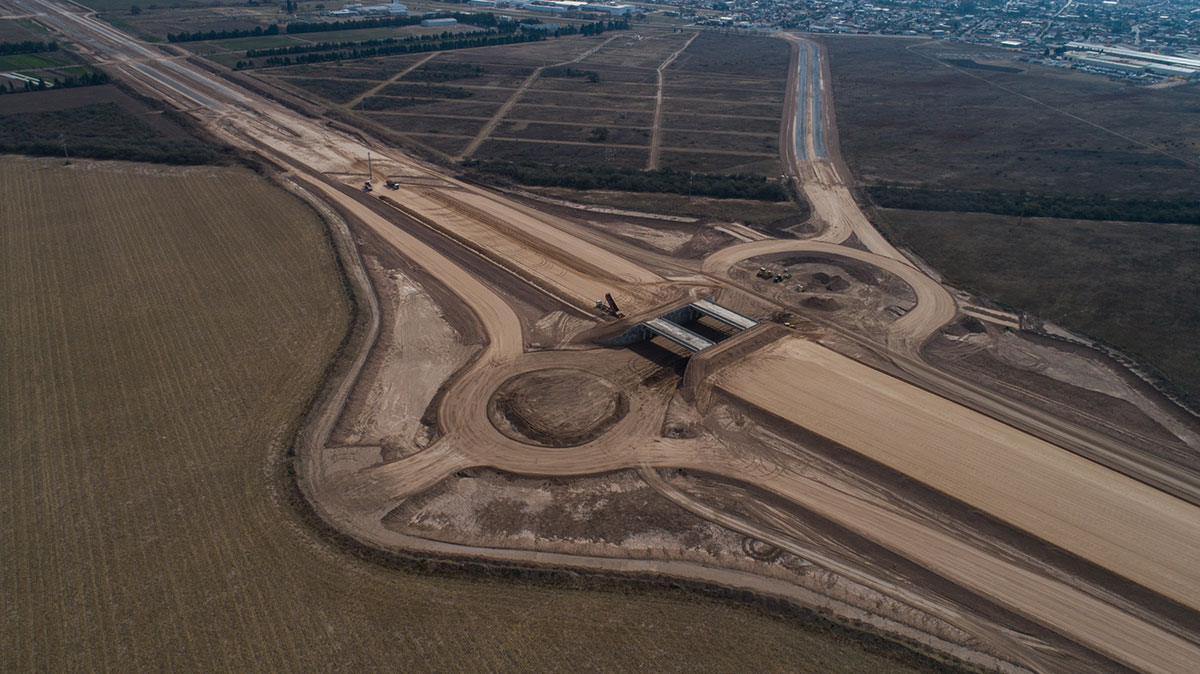

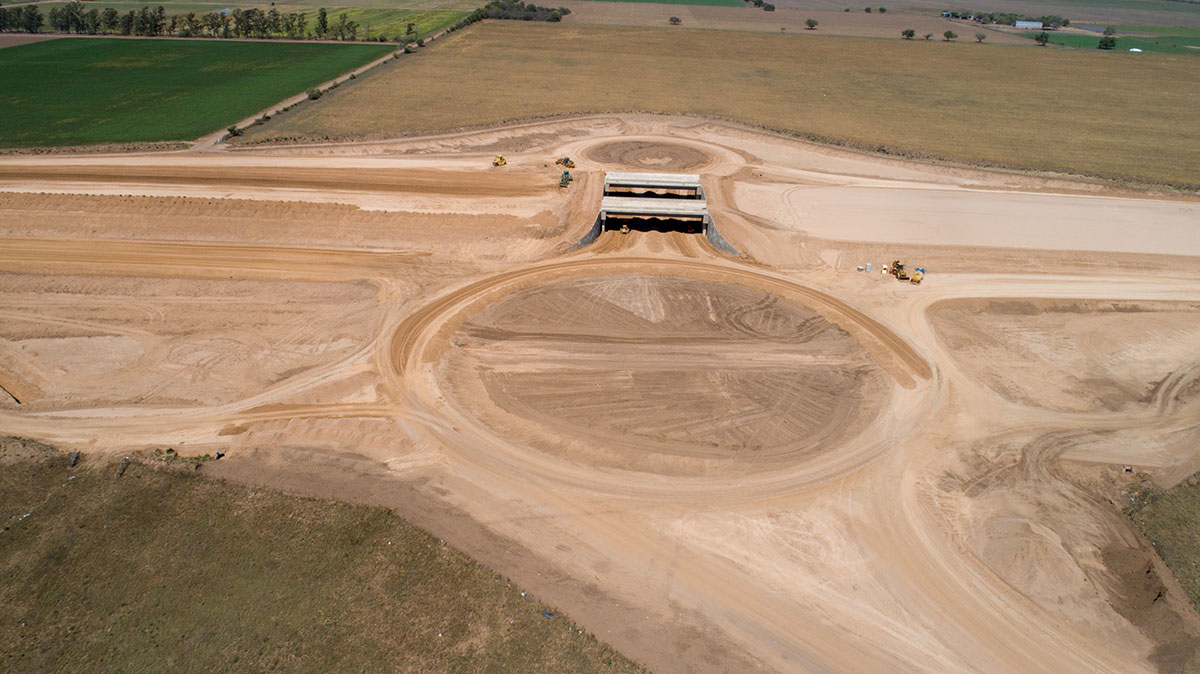

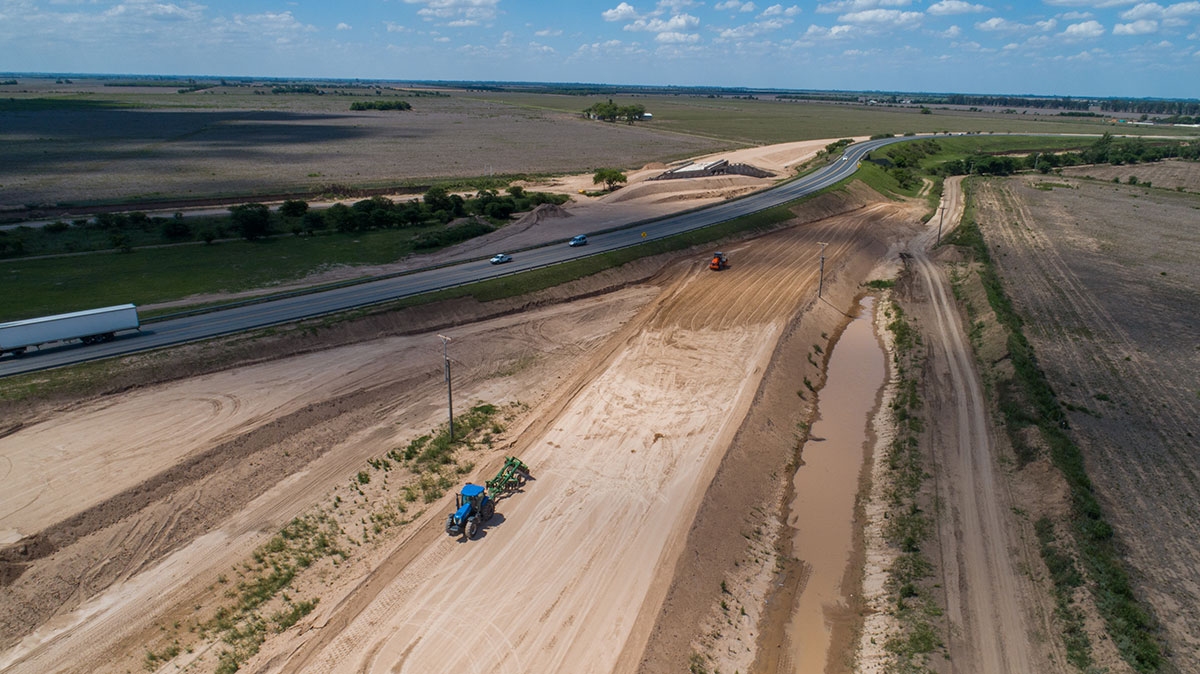

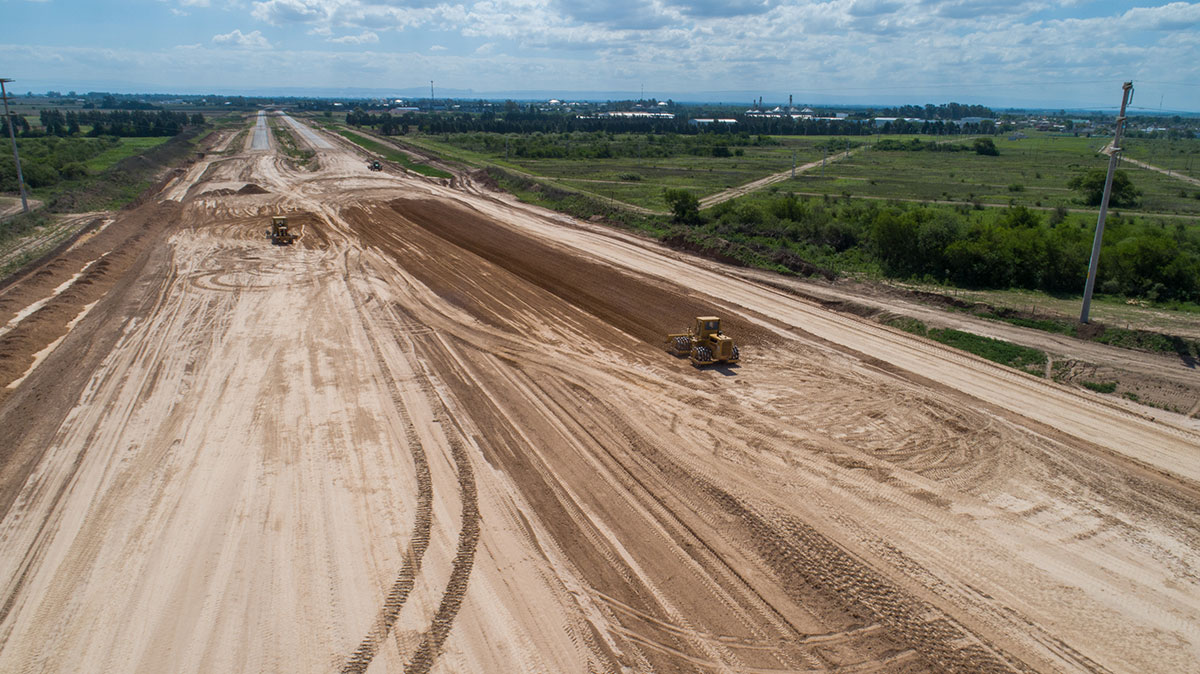

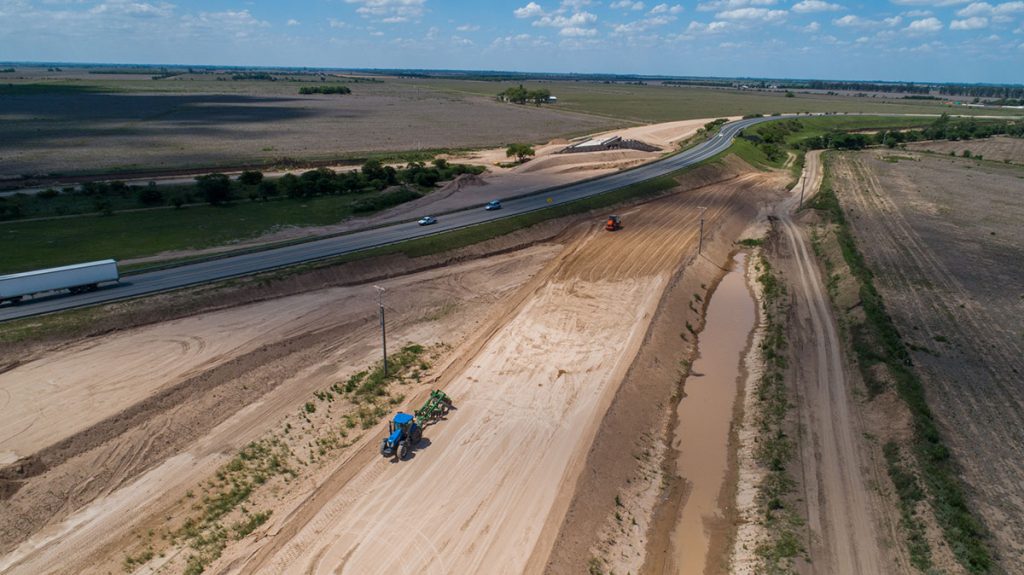

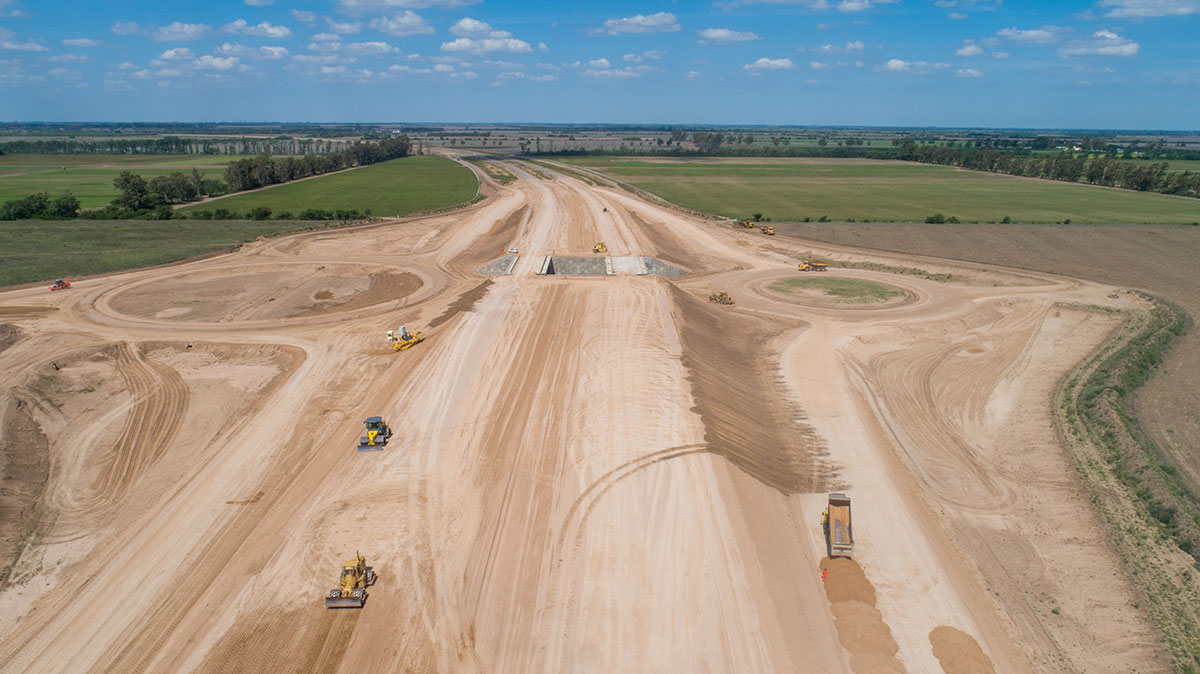

- Terrapl?n:?se encuentra ejecutado el 85% del terrapl?n correspondiente a calzadas principales, ramas, rotondas, accesos (550.000 m3)

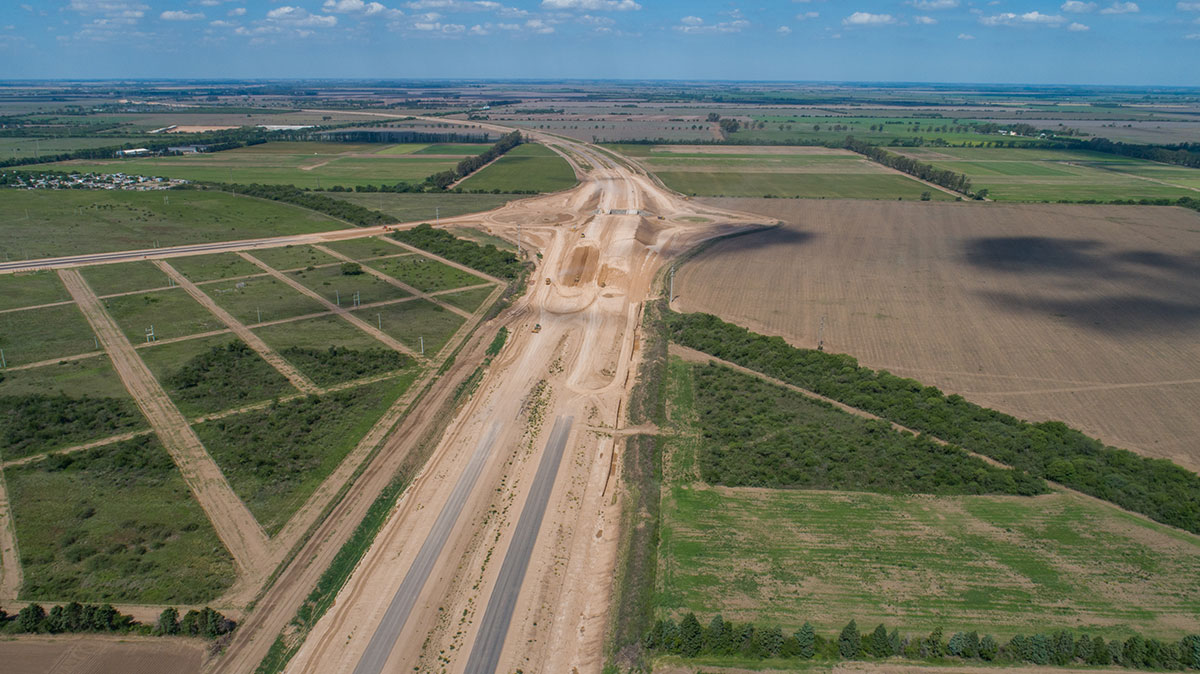

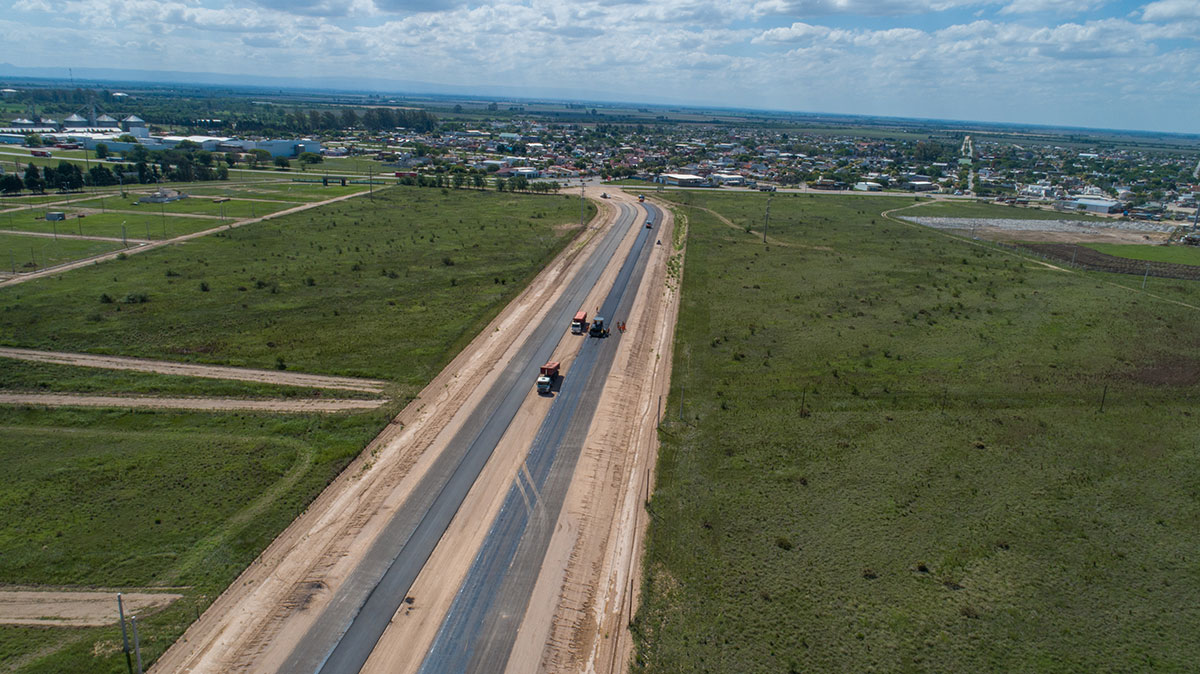

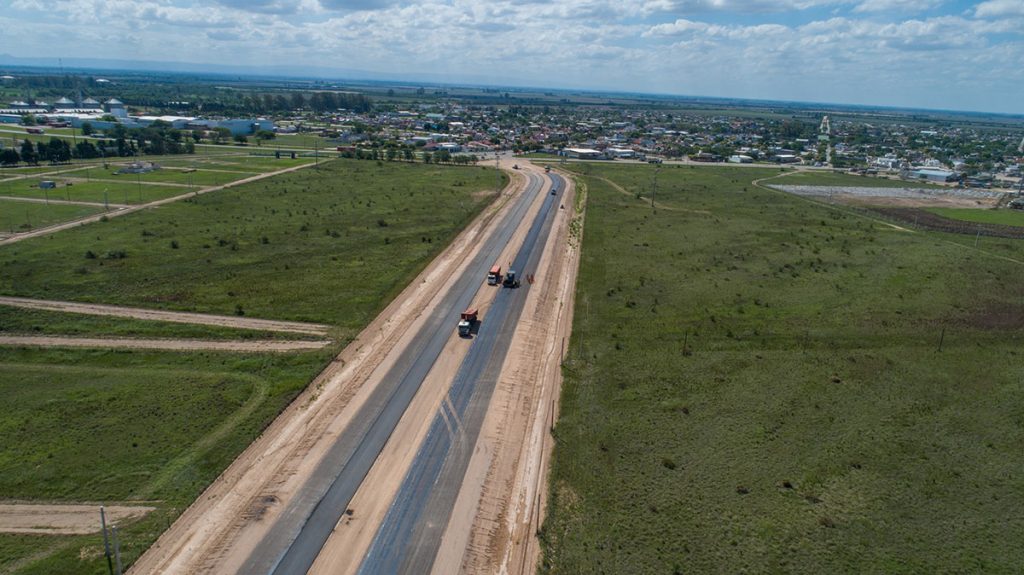

- Calzadas principales:?se encuentran en un avance del 70%. En el mes de diciembre 2018 se estima habilitar de forma parcial 8 km de autopista con se?alizaci?n vertical y horizontal y las correspondientes defensas met?licas. De esta manera se reducir? el tiempo de circulaci?n en la zona de Montecristo en un 100% y las medidas de seguridad crecer?n notablemente al separar el tr?nsito dom?stico de la localidad, con el tr?nsito pasante de la nueva Autopista 19.

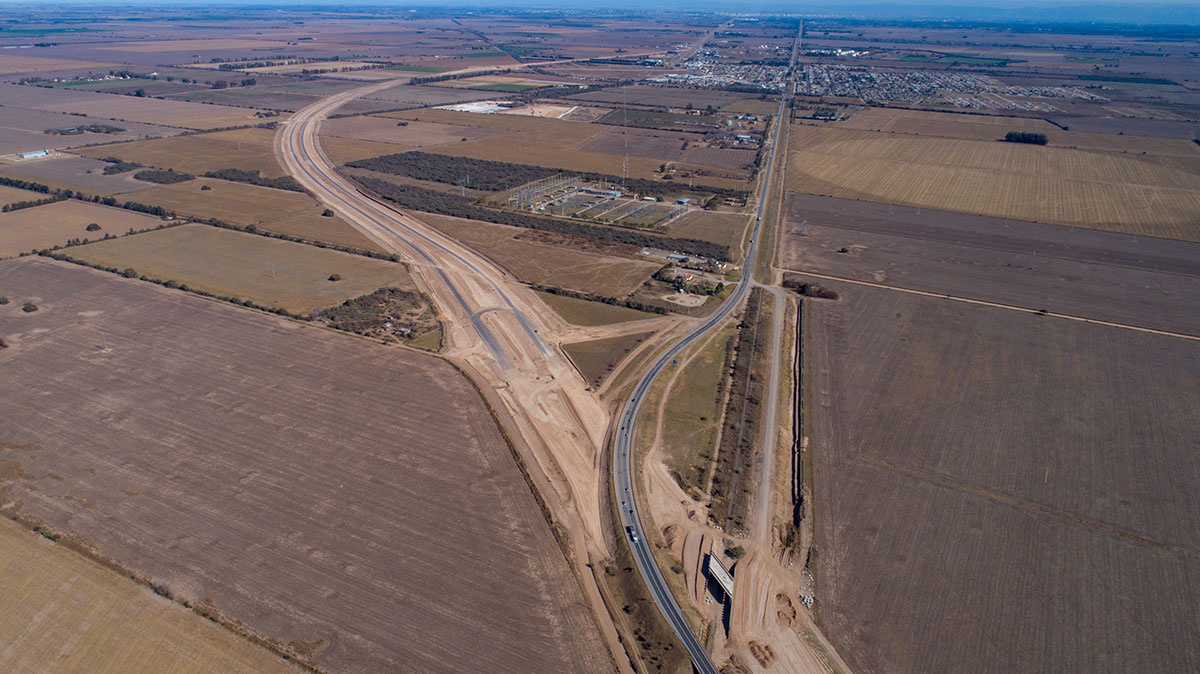

- Acceso Montecristo:?se construyeron dos puentes de 30 m de longitud y una distribuidora tipo diamante para poder ingresar en la localidad de Montecristo sin interferencias. Se ejecutaron aproximadamente 1000 m3?de muros de tierra retenida. Esto demand? 6 meses.
