Accesos a puente Letizia, vinculaci?n con terminales, y rehabilitaci?n de tramo entre Av. de Circunvalaci?n y el puente Letizia: compartimos a continuaci?n un detalle de los trabajos realizados en la provincia de C?rdoba durante este a?o.
Caracter?sticas de las obras:
Habiendo terminado con la construcci?n del distribuidor de Av. Circunvalaci?n y Av. Costanera, nos abocamos en el avance de los otros dos contratos:? los accesos al puente Letizia y las terminales de ?mnibus, y la rehabilitaci?n de la costanera desde la circunvalaci?n hasta el puente Letizia.
Las obras tienen la dificultad de, adem?s de ser todas urbanas, hay que construirlas casi en su totalidad en el cauce del R?o Suqu?a, con todas las complicaciones que las lluvias y crecidas representan.
Las obras se podr?an agrupar de la siguiente manera, destac?ndose el volumen de hormig?n que infieren las mismas:
- Puentes: Seguimos con la ejecuci?n de dos puentes. Uno en la Av. 25 de Mayo y otro en la Av. Sgto Cabral.
- Desag?es: Tanto en la costanera norte como en la costanera sur, adem?s del canal del Barrio Juniors que evitar? las inundaciones hist?ricas que sufri? ese sector de la ciudad.
- Muros de Contenci?n: Desarrollados en distintos sectores de la costanera con alturas variables hasta 6mts.
- Obras de Arte Menores
- Calzadas y Pasos a Nivel
- Obras de Iluminaci?n
Los vol?menes de obra m?s destacados son los del Hormig?n, con una cantidad aproximada de 65.000 m3 en las distintas obras.
El avance general en las obras es del 80%.
Compartimos a continuaci?n?fotograf?as con las obras en los distintos sectores de la ciudad:

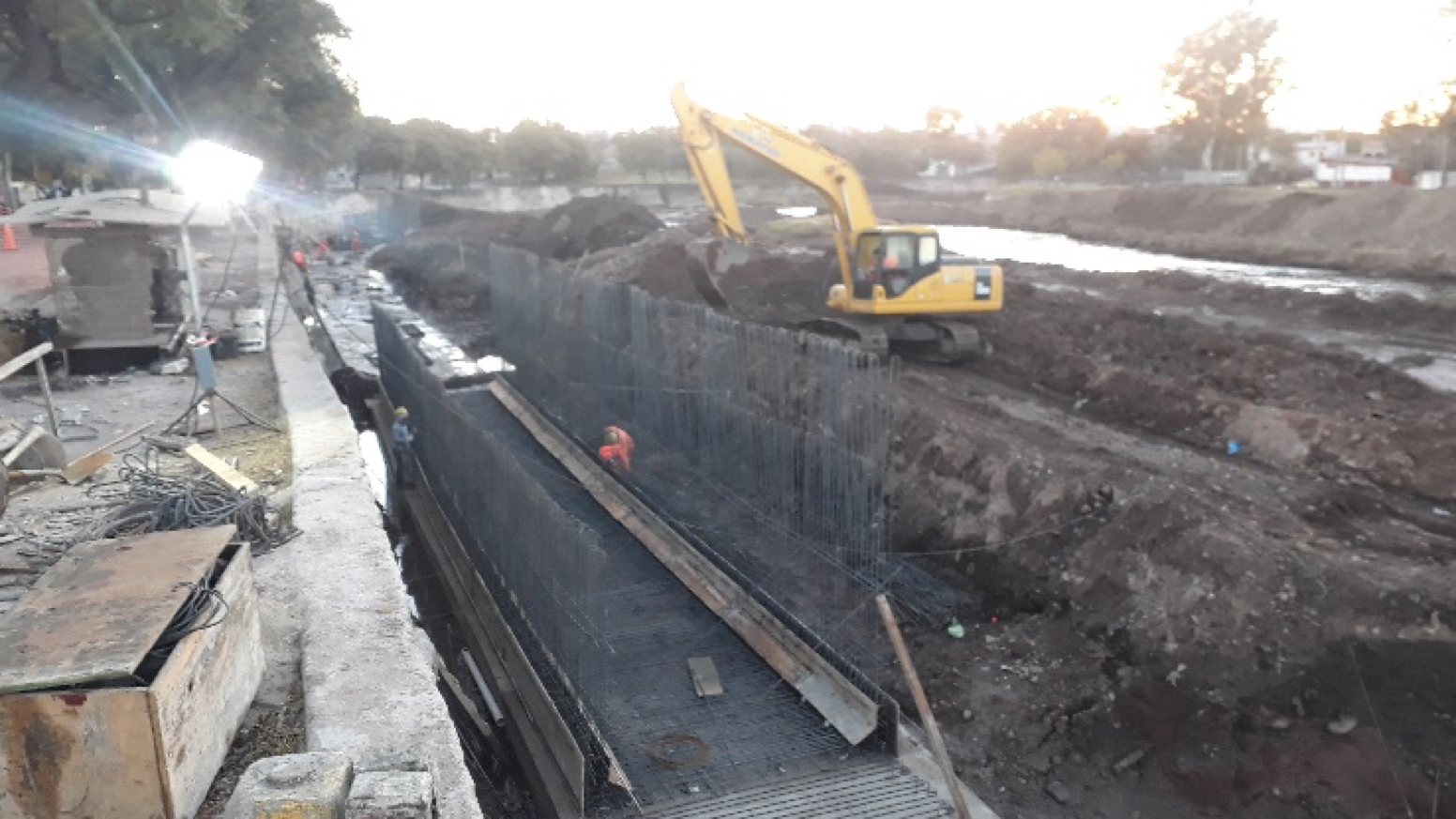

Puente 25 de Mayo

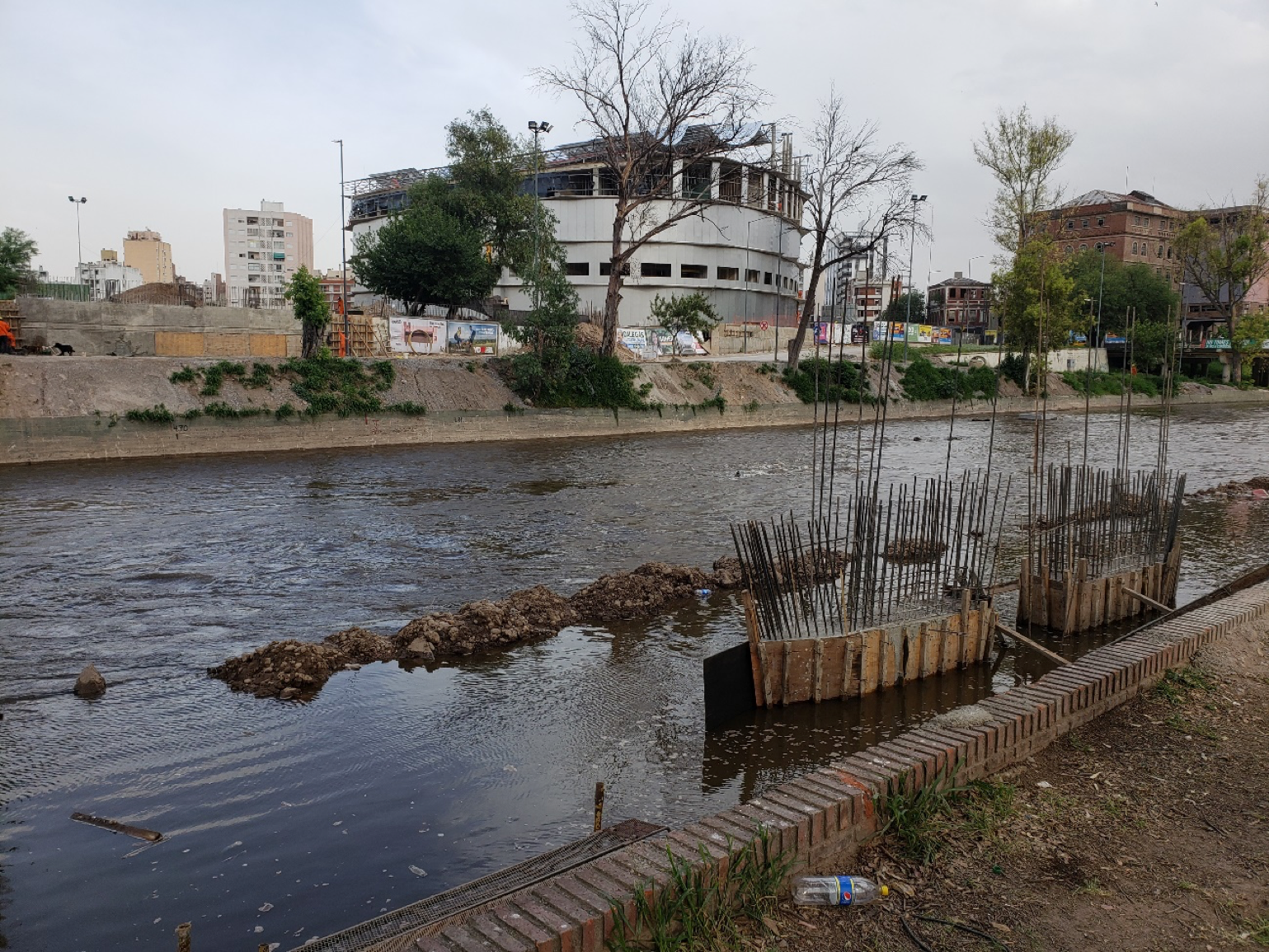

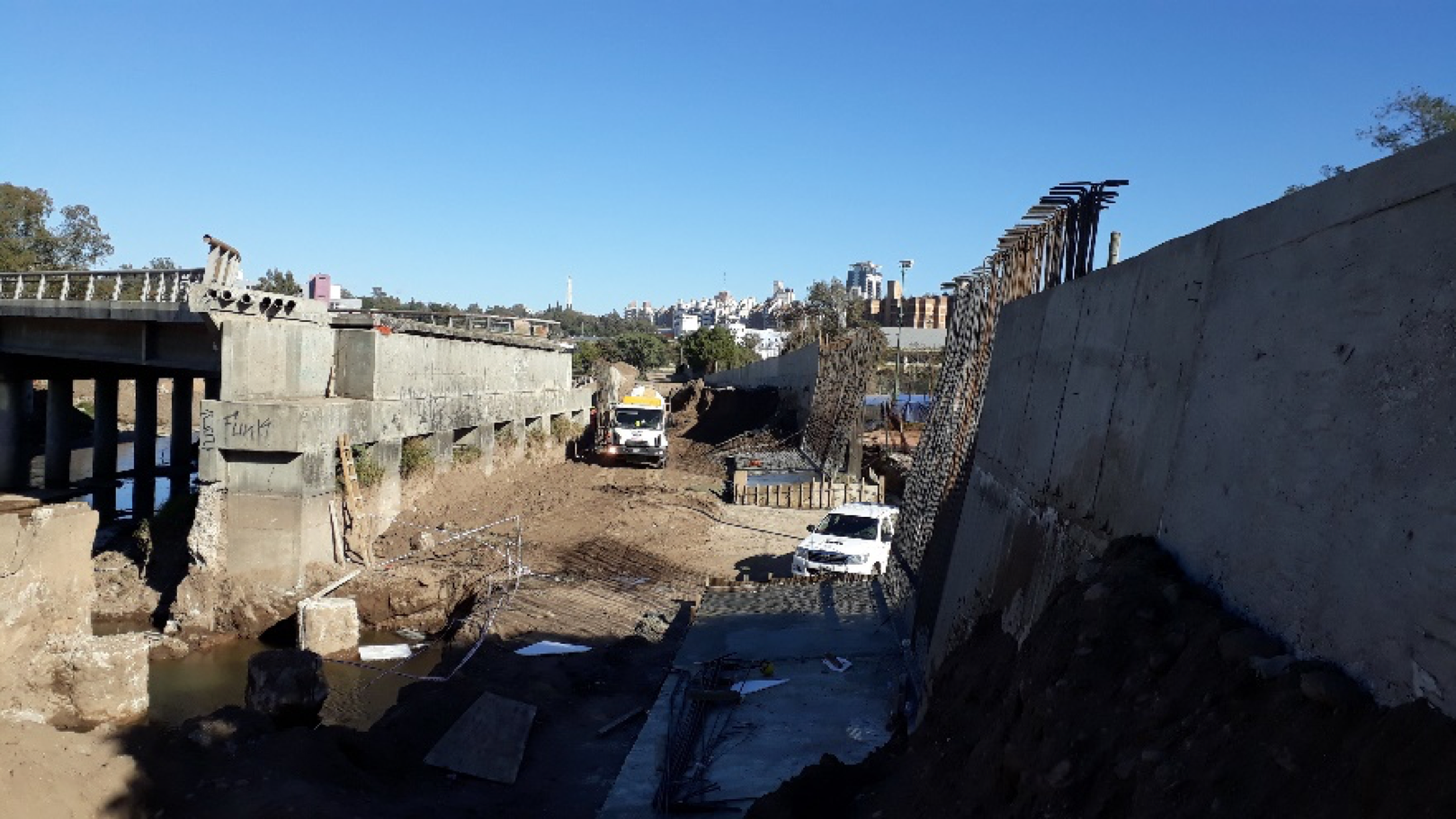

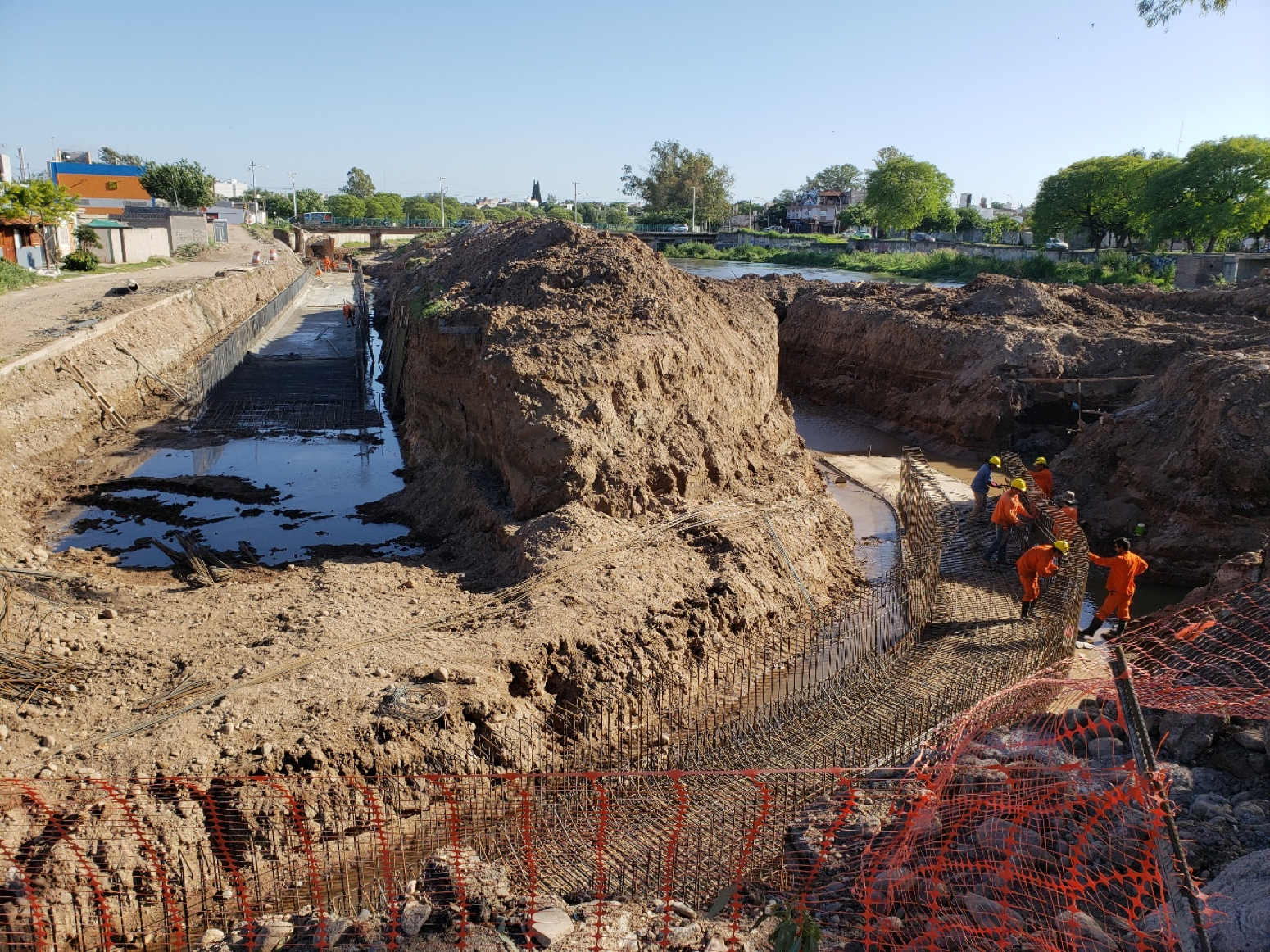

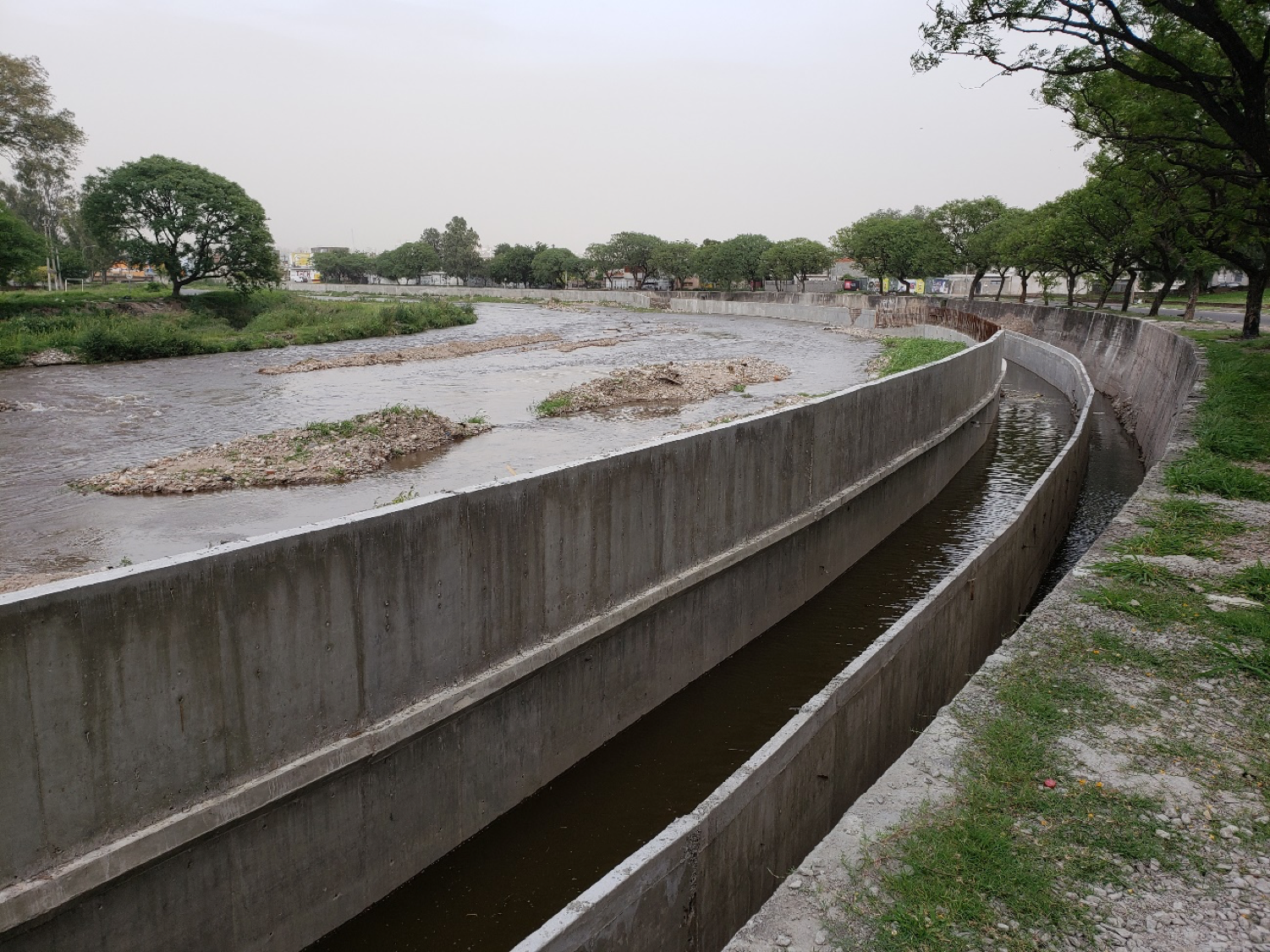

Canal de Desag?e Juniors

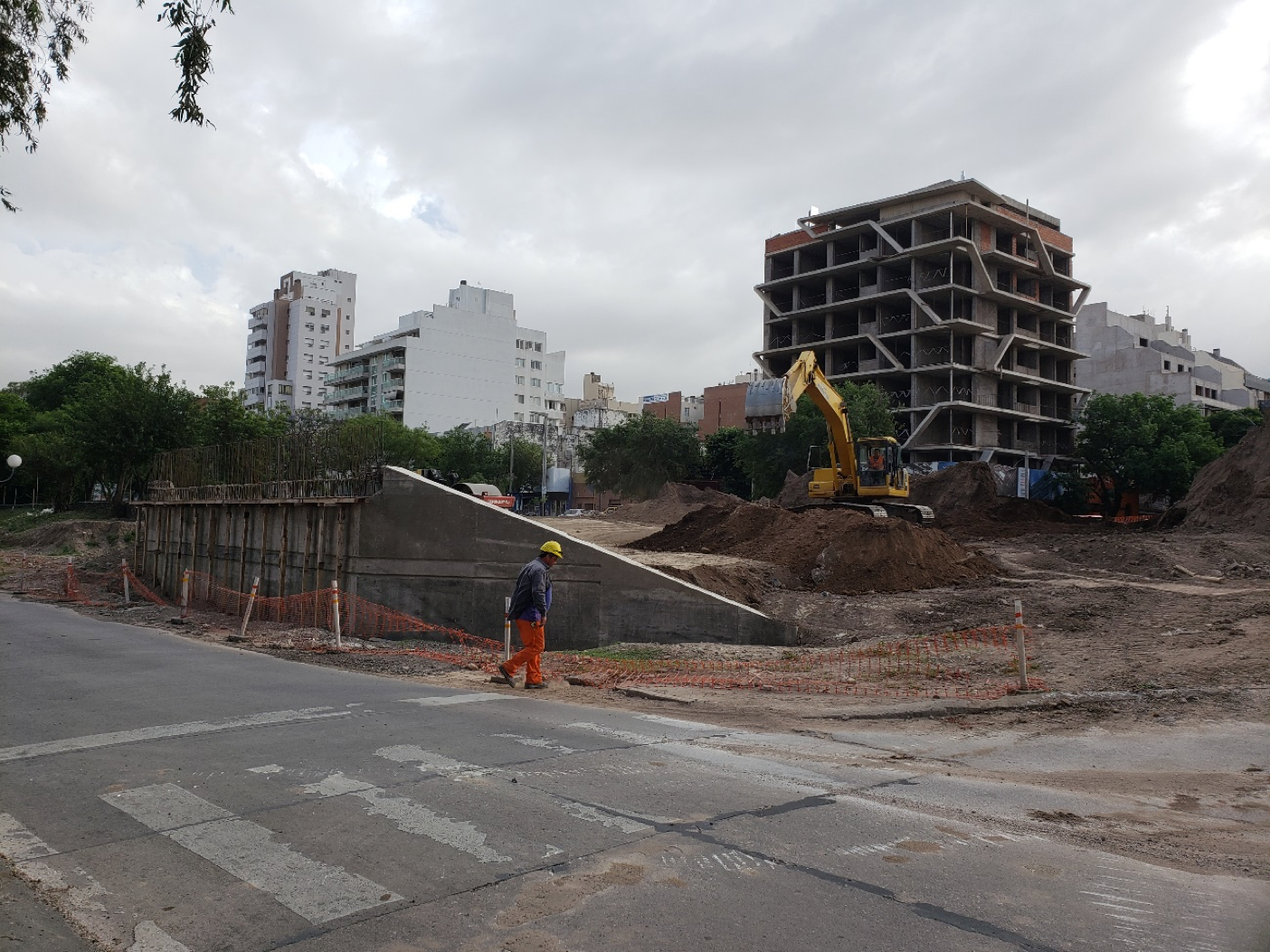

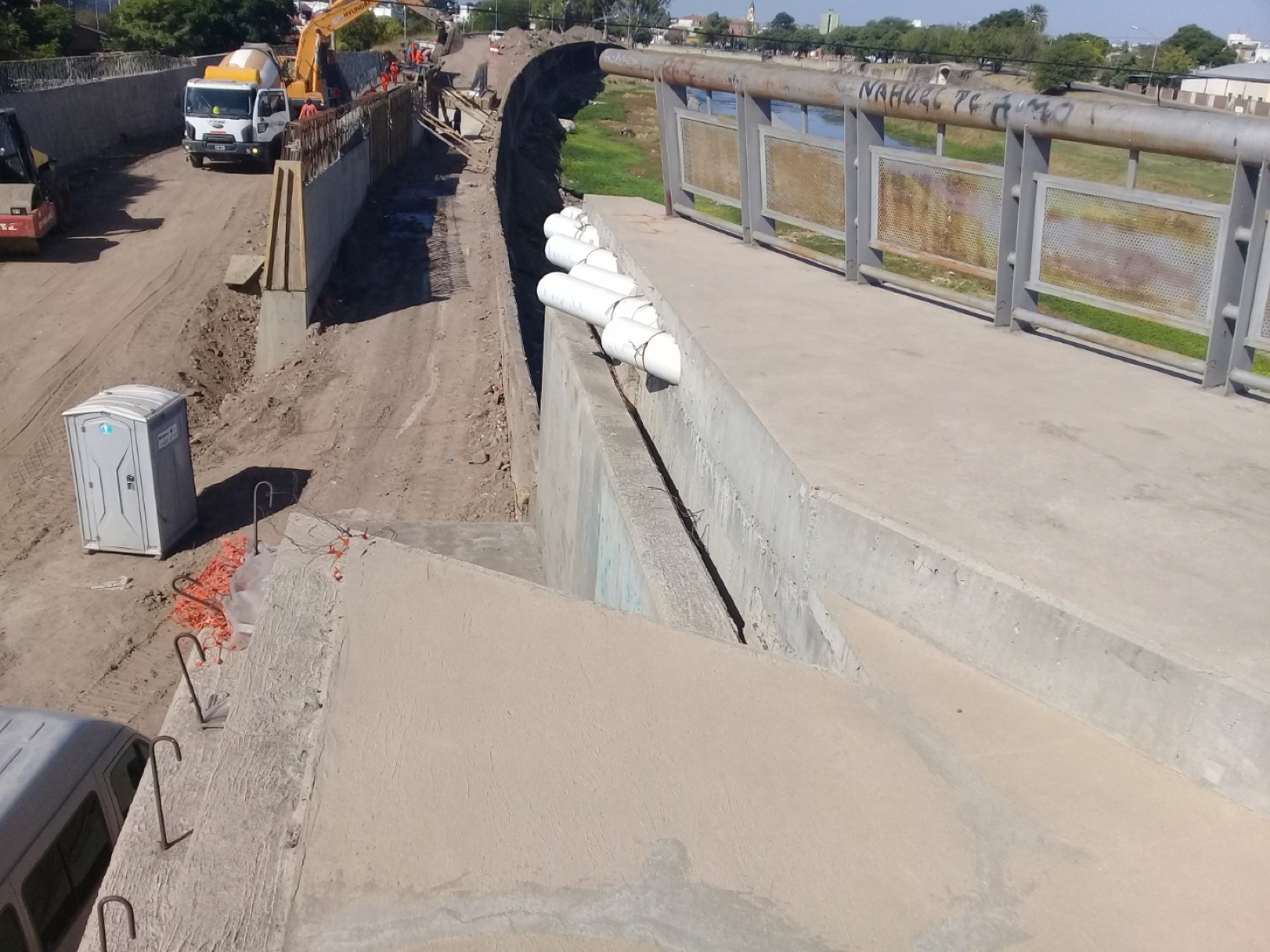

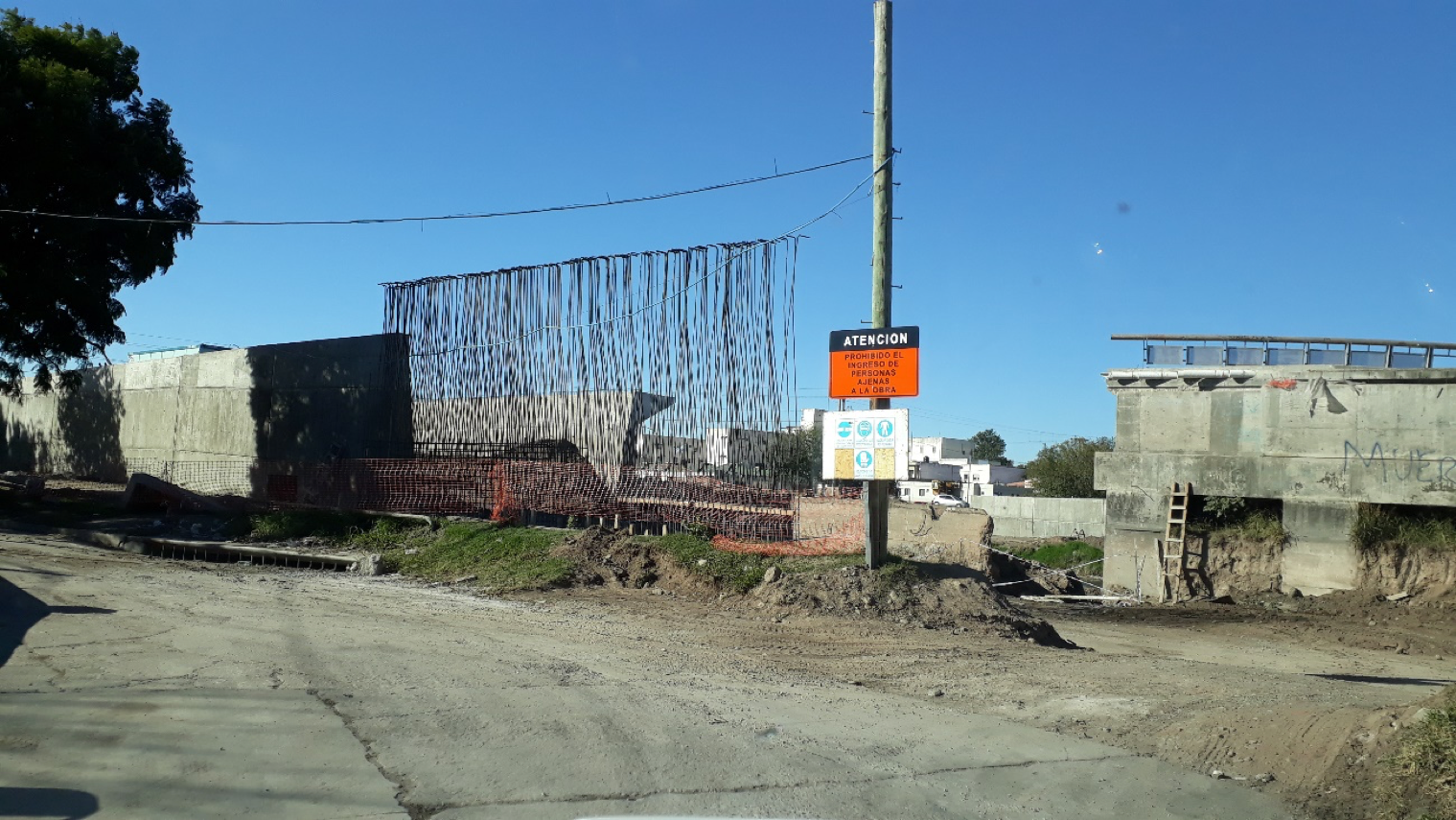

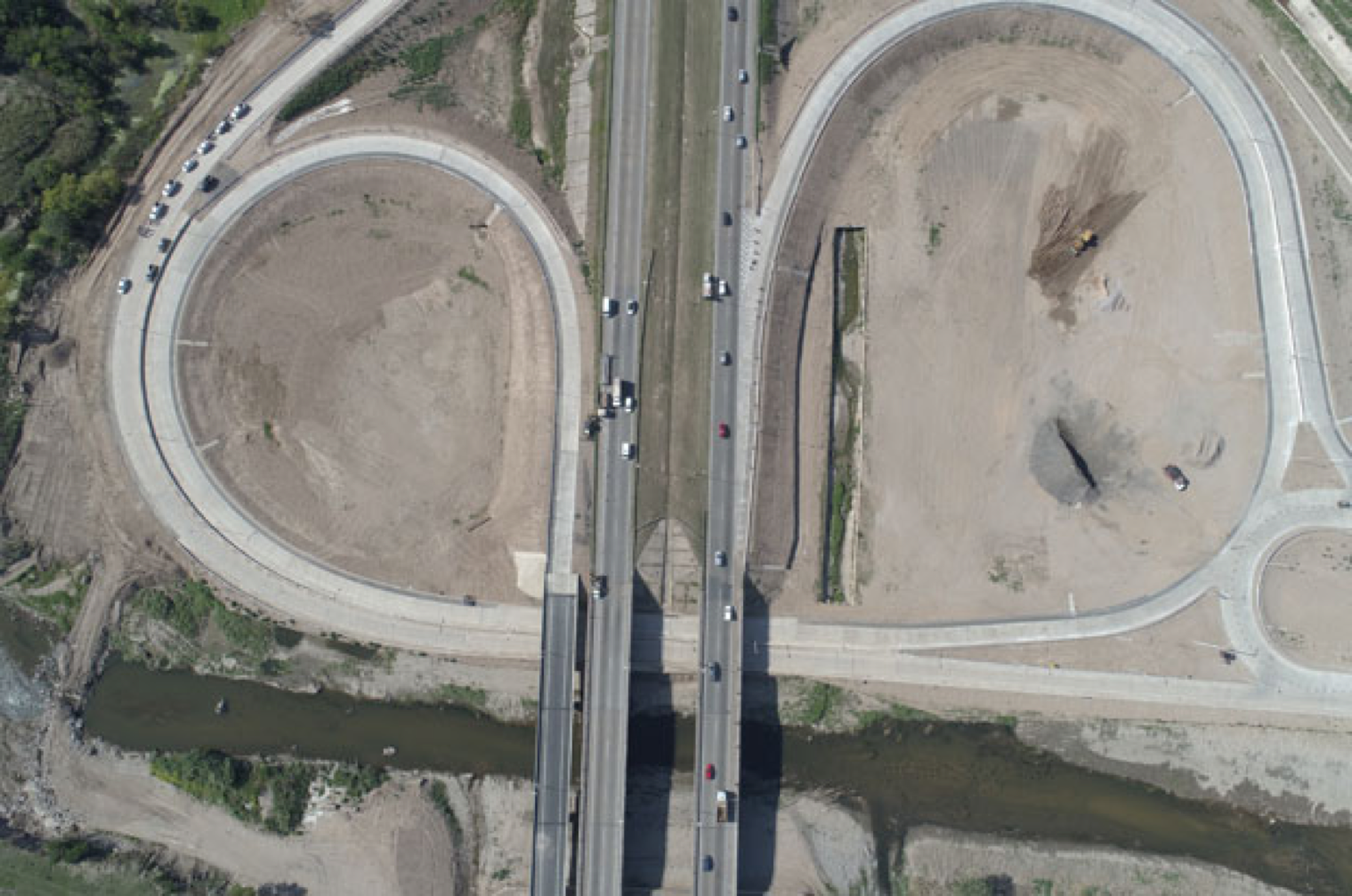

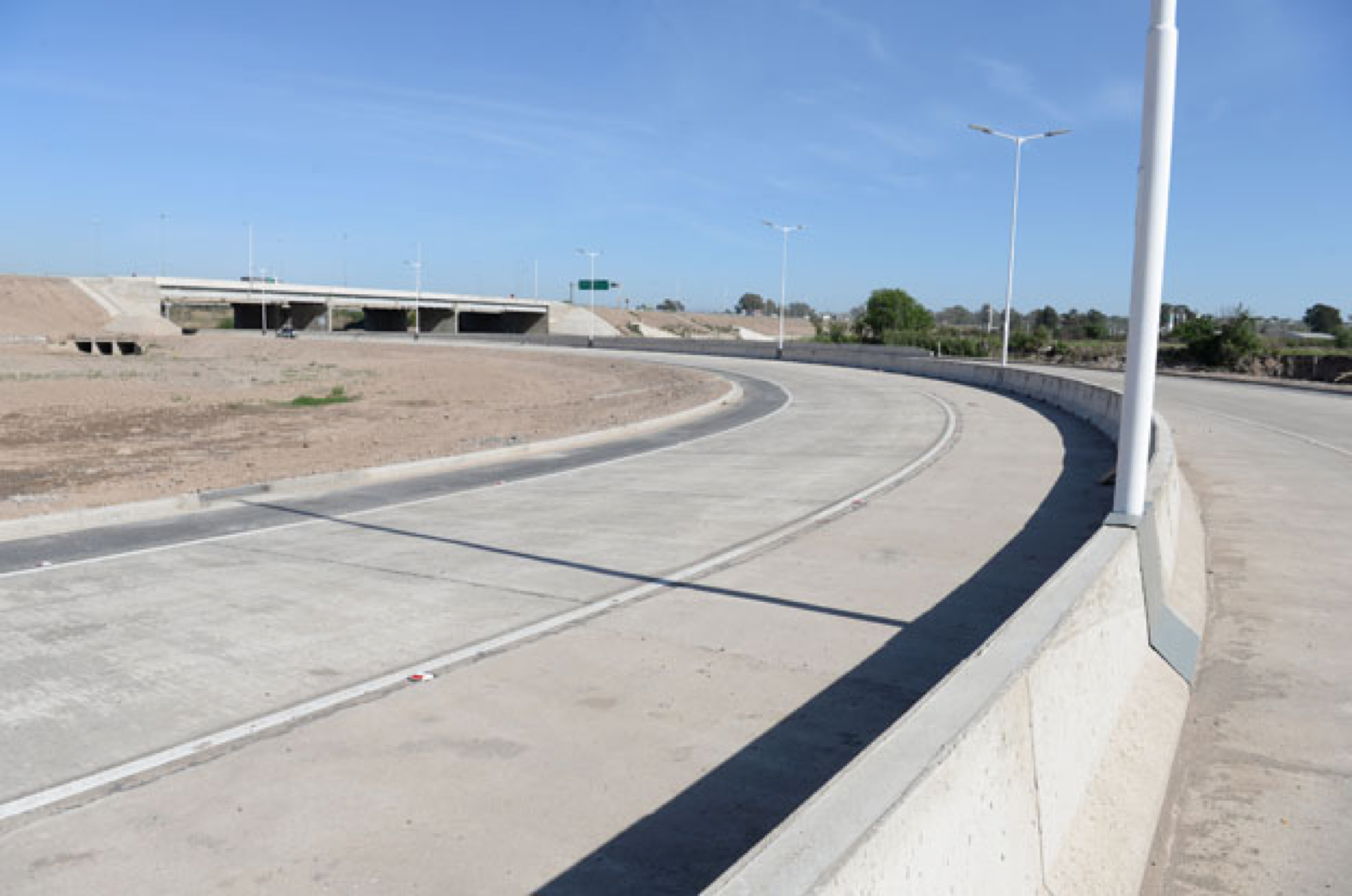

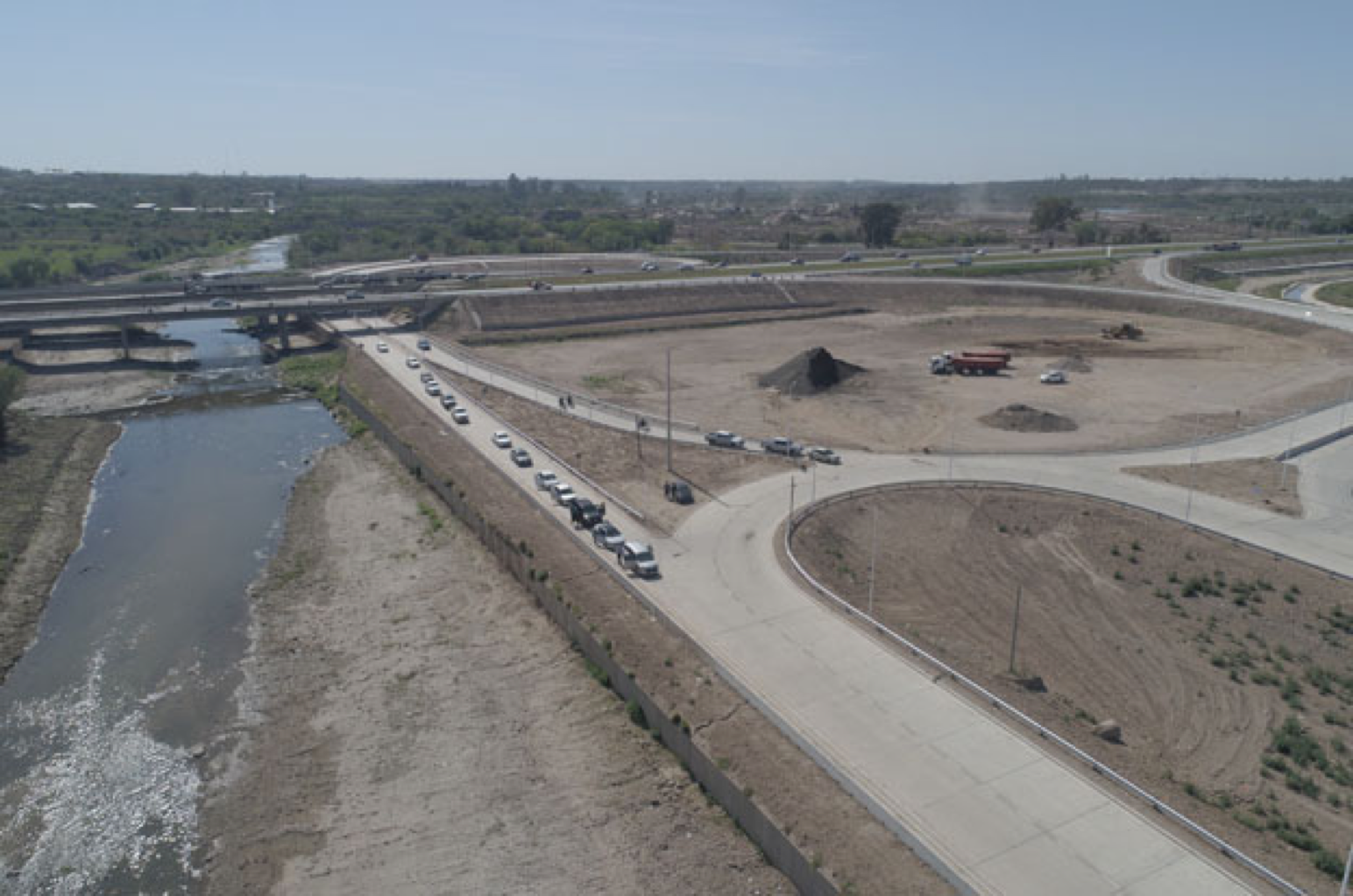

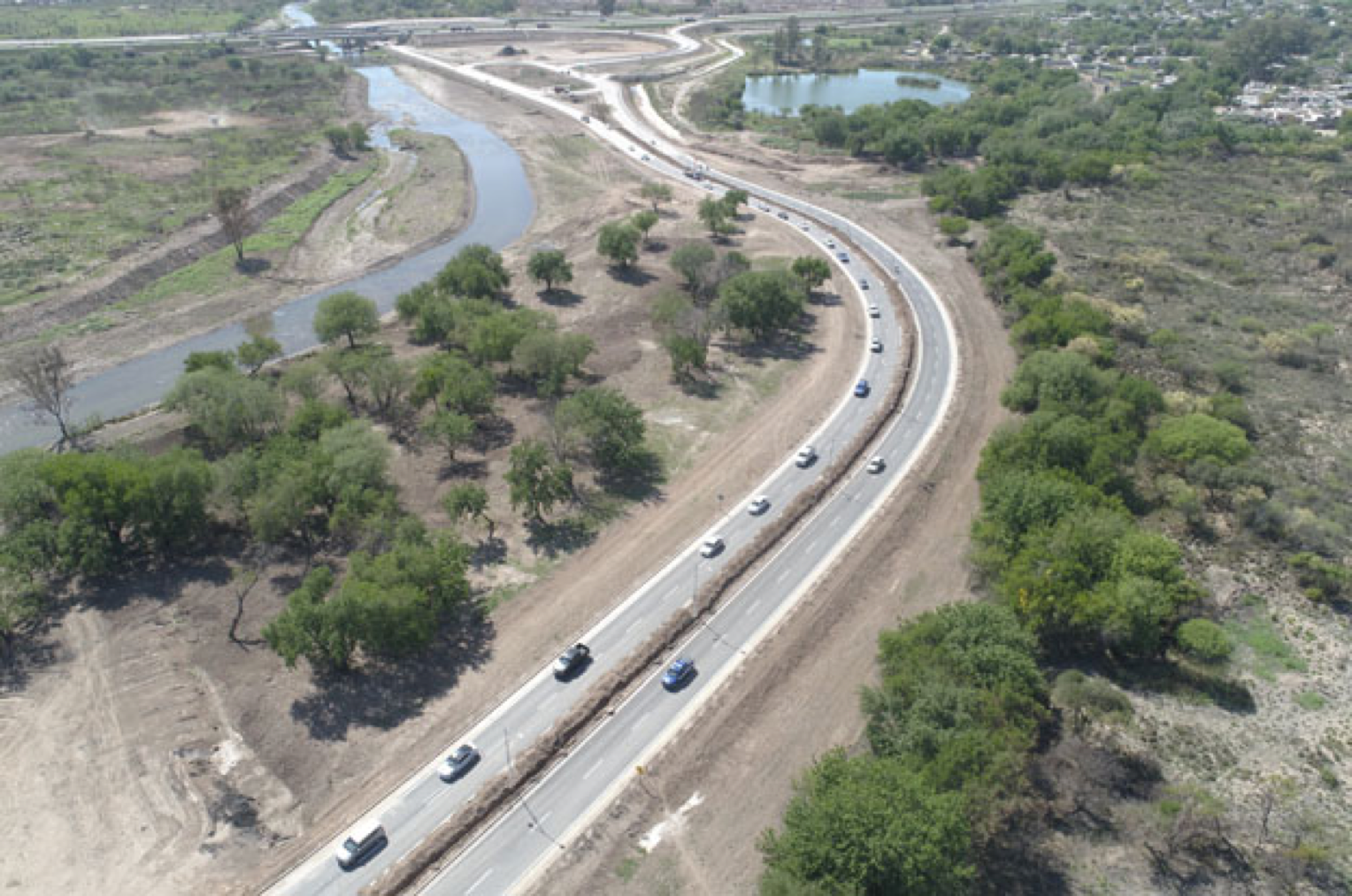

Accesos a Puente Letizia

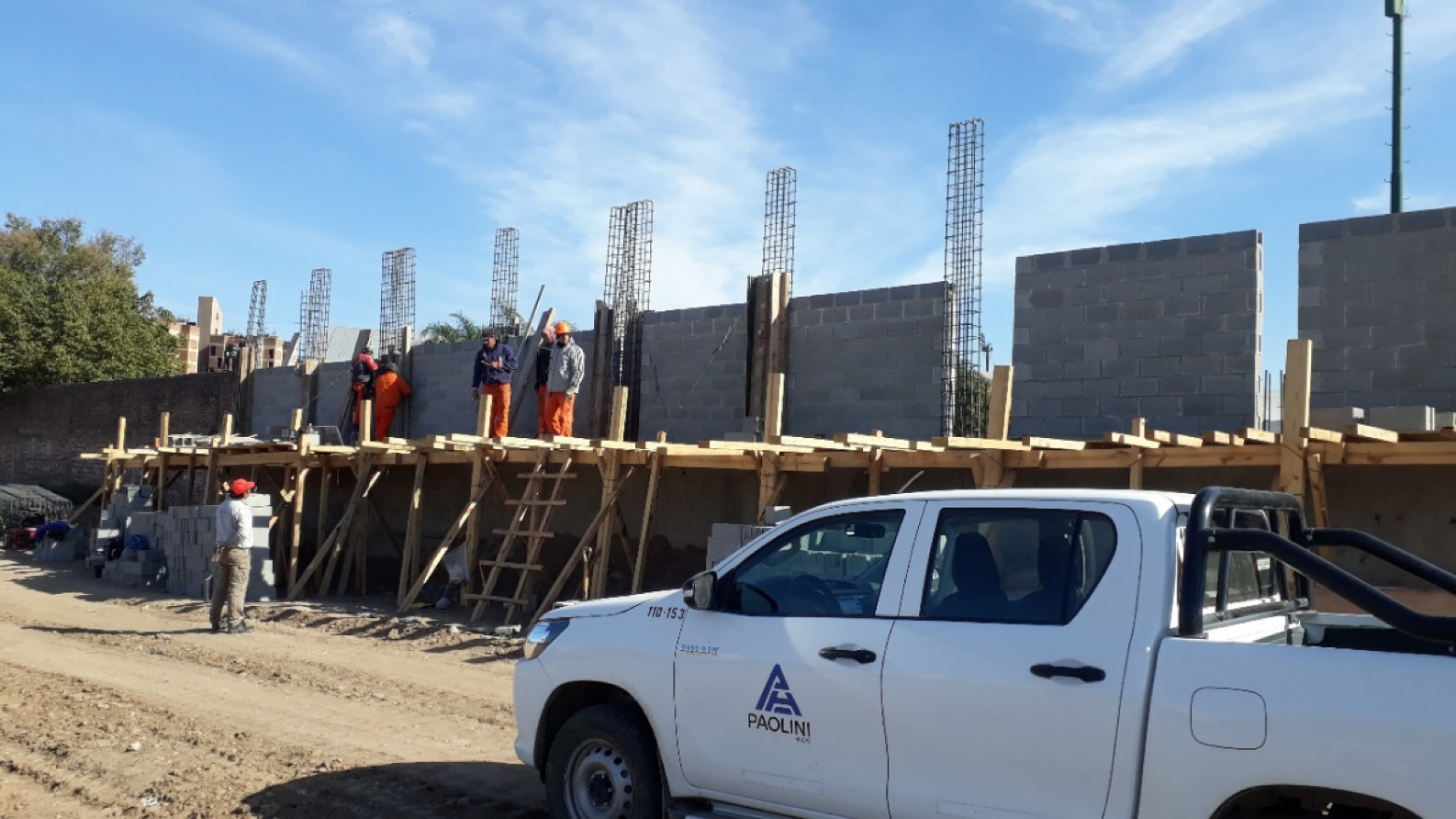

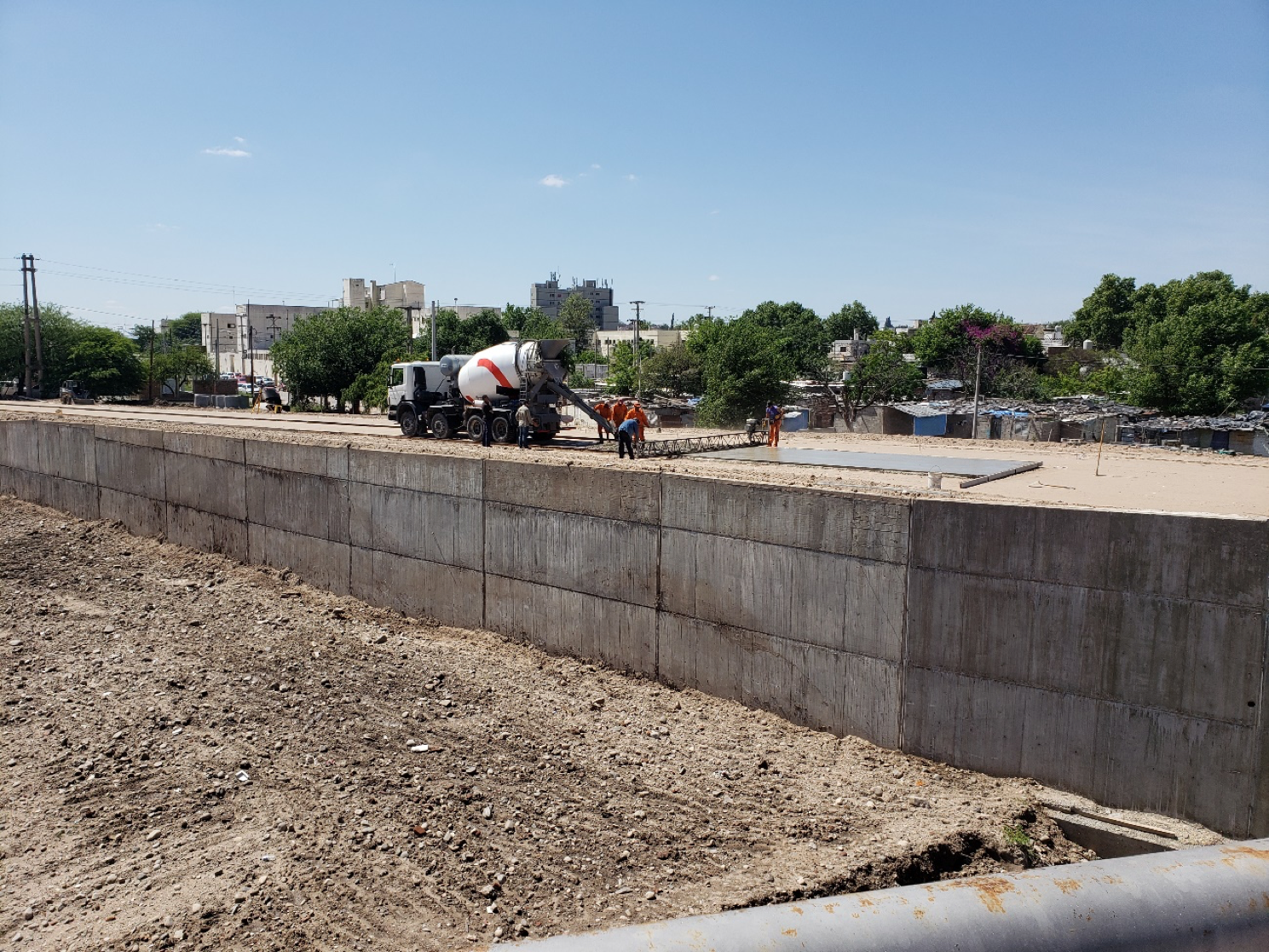

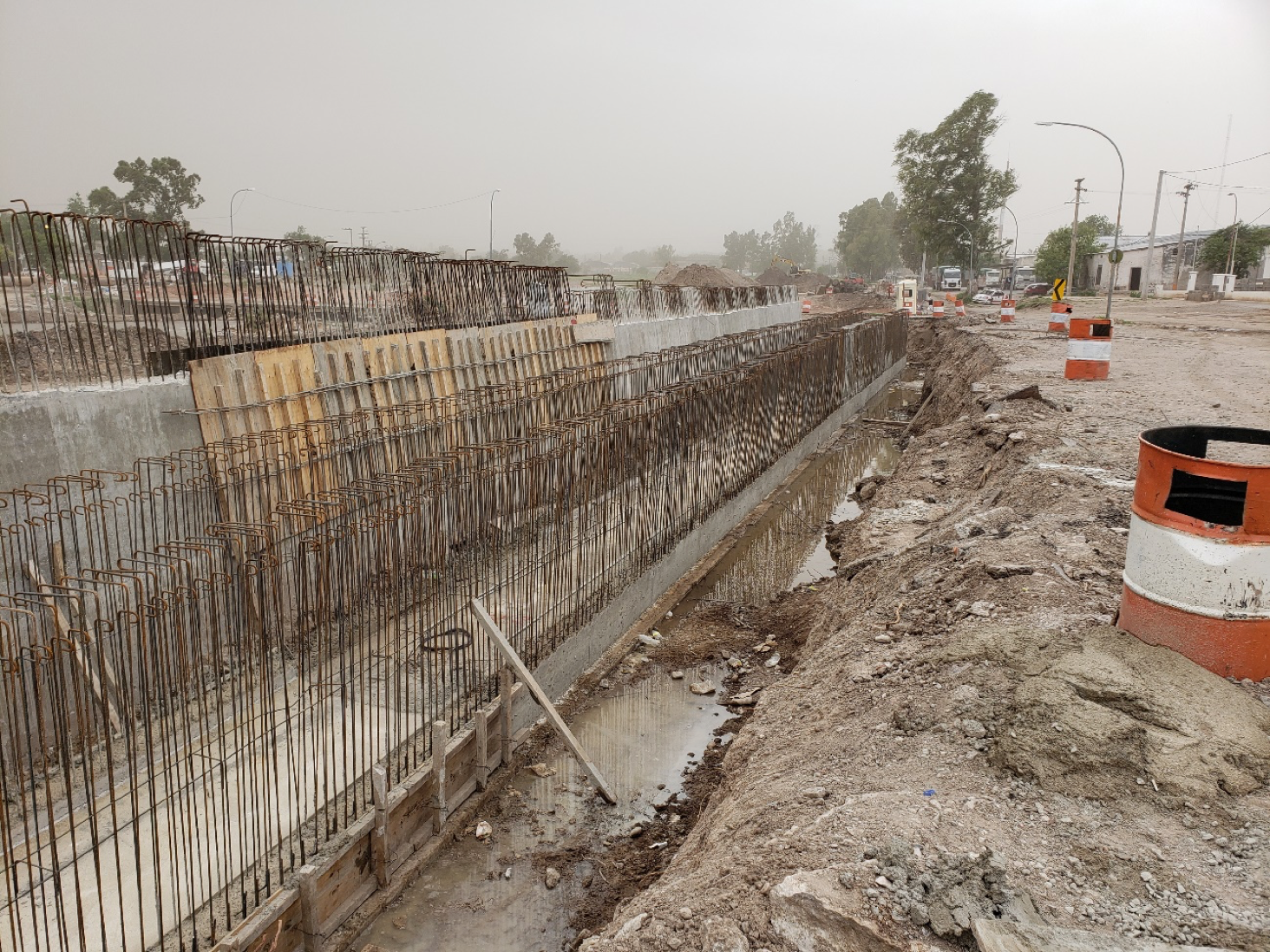

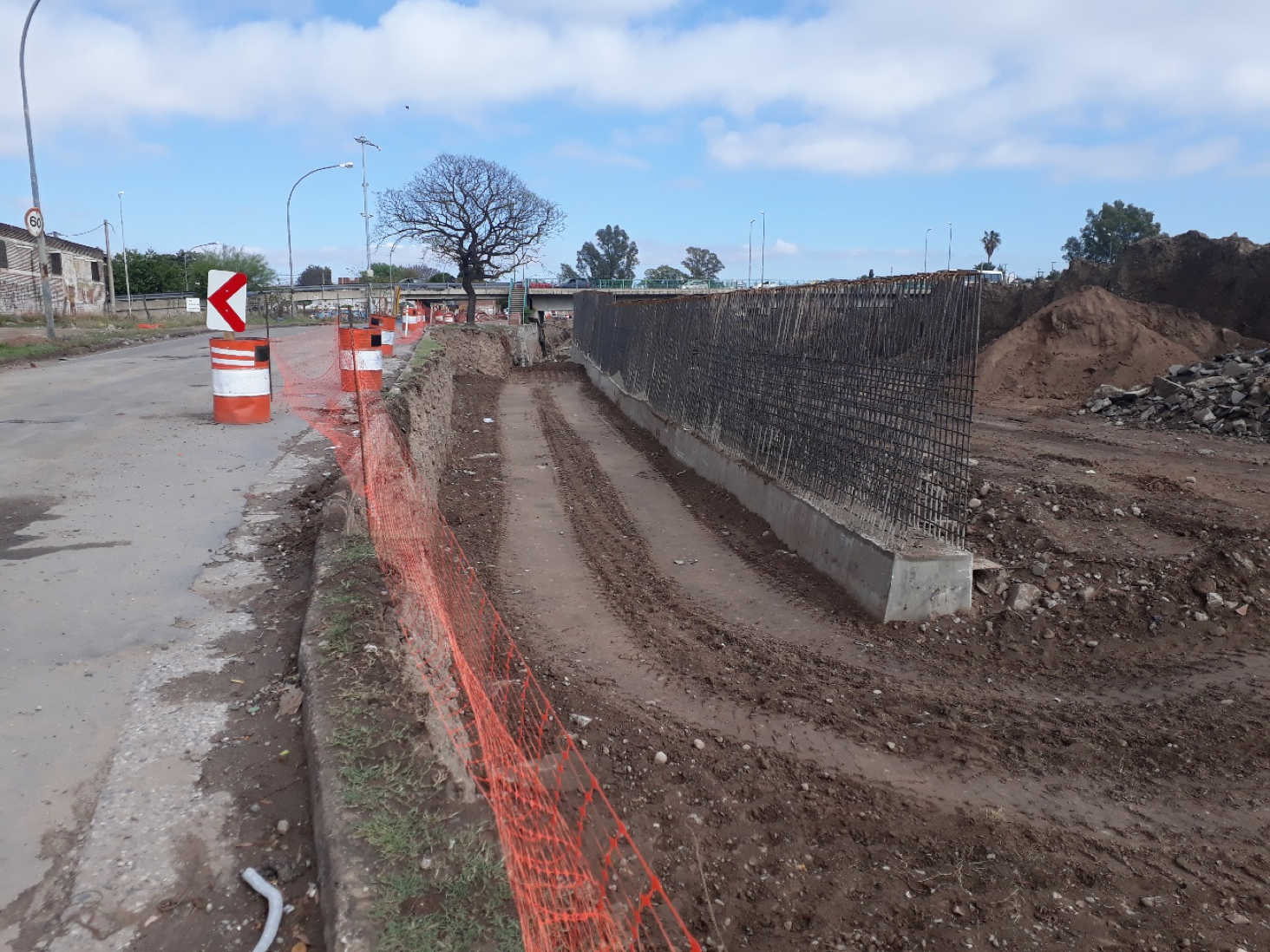

Canales y Muros en Sargento Cabral
Viviendas para Relocalizar a 16 Familias que ocupaban la Traza del Acceso al Puente:?
